从始至终,绿地花都国际匠心砥砺
用初心筑造品质之家
未来的模样已经呈现
为您如期奉上最新工程进度播报

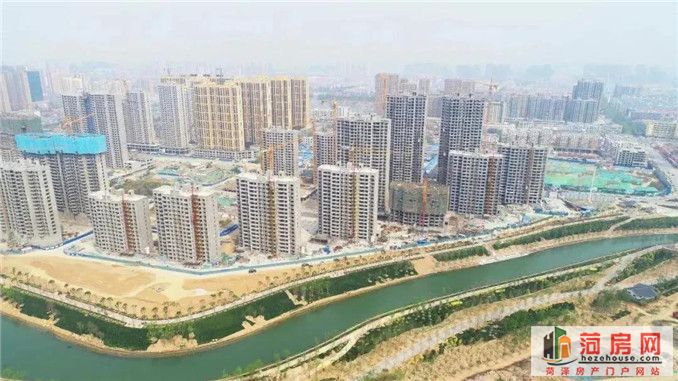

(四期绿地·观天下航拍图)
绿地花都国际·玉兰郡(一期)

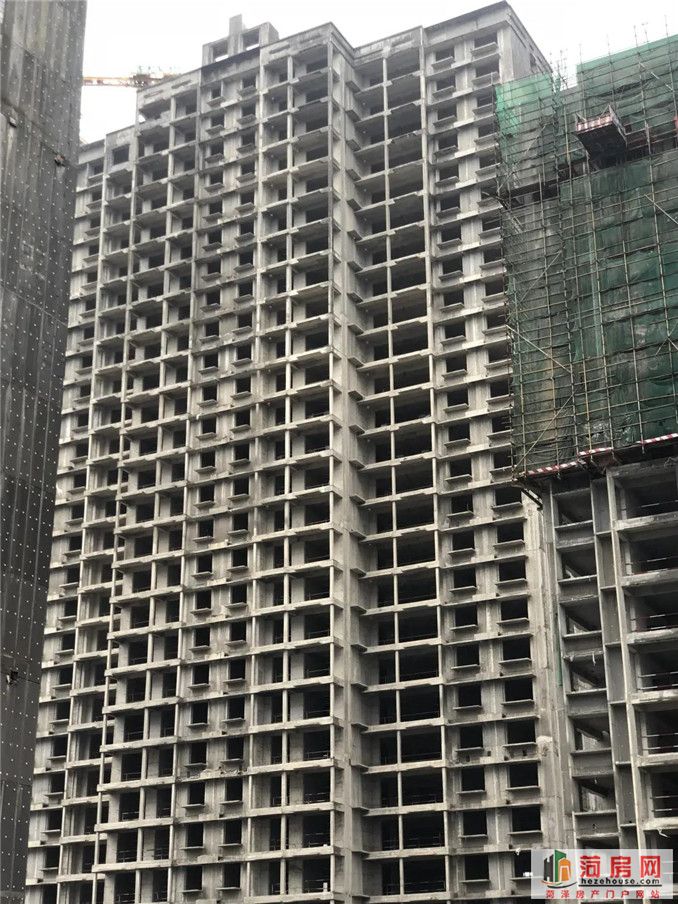

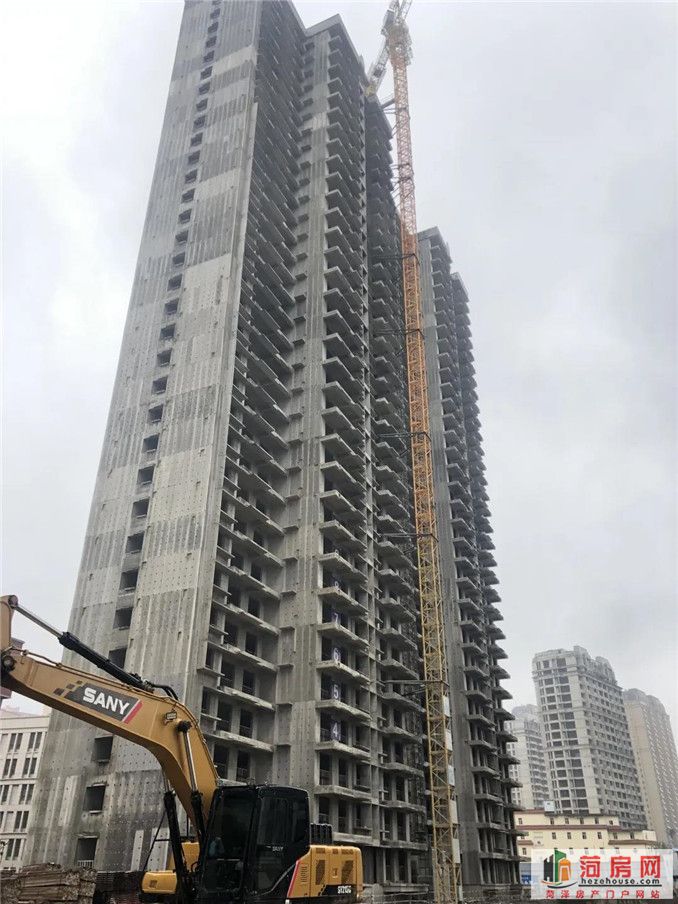

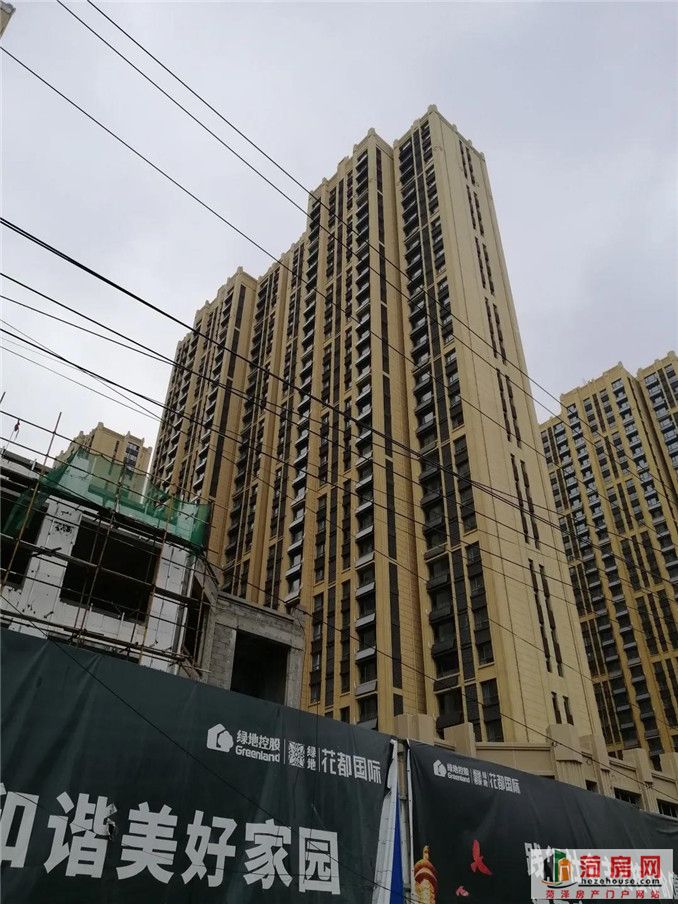

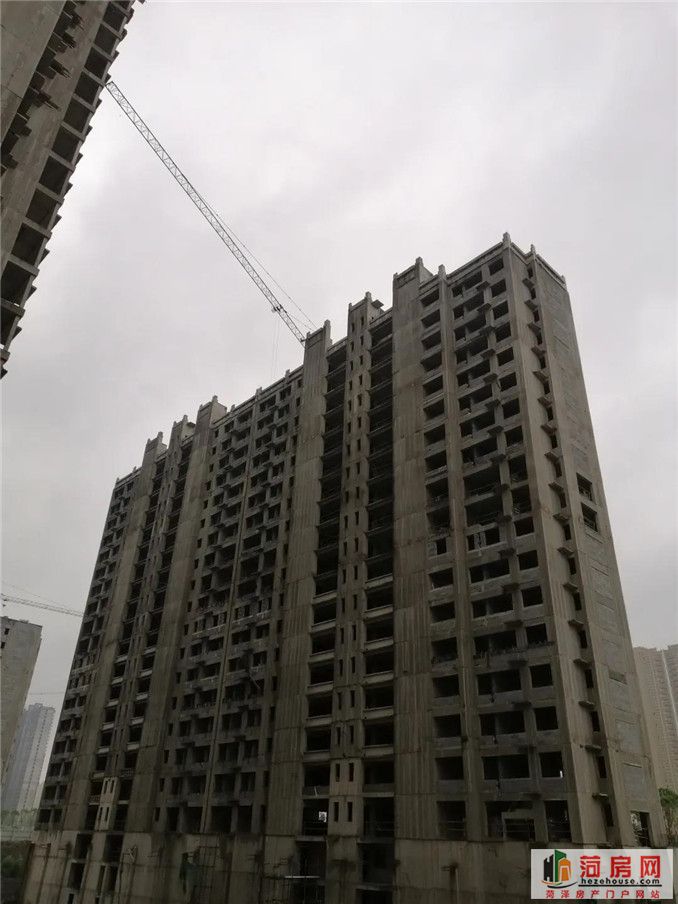

1号楼(原1#A)
百叶窗安装、窗扇安装、防火门安装
室内穿线、门厅瓷砖镶贴施工

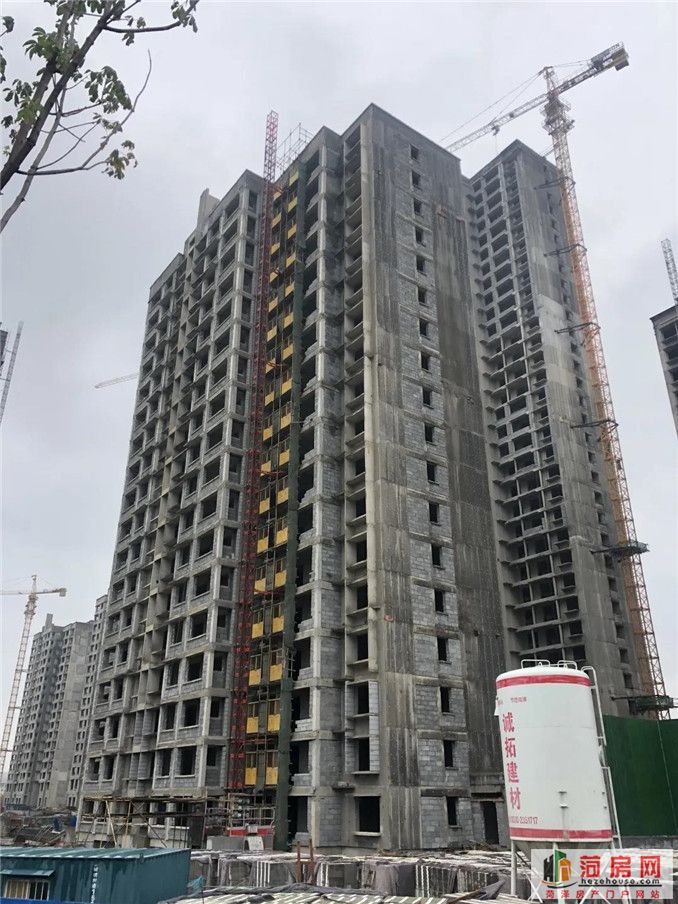

|实拍图

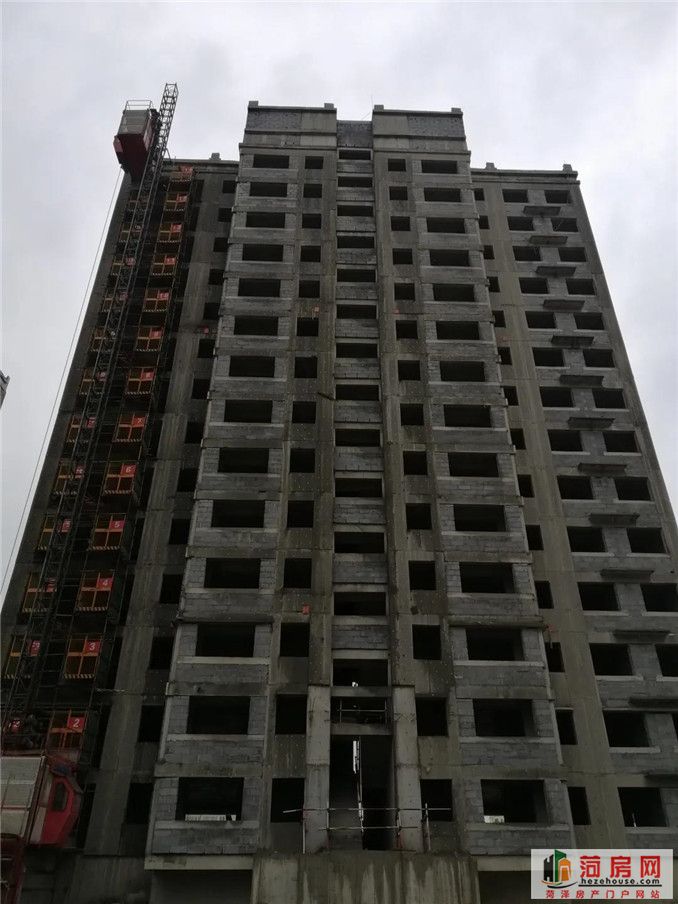

2号楼(原2#A)
室内穿线、防火门安装、窗扇安装、外墙预留洞施工

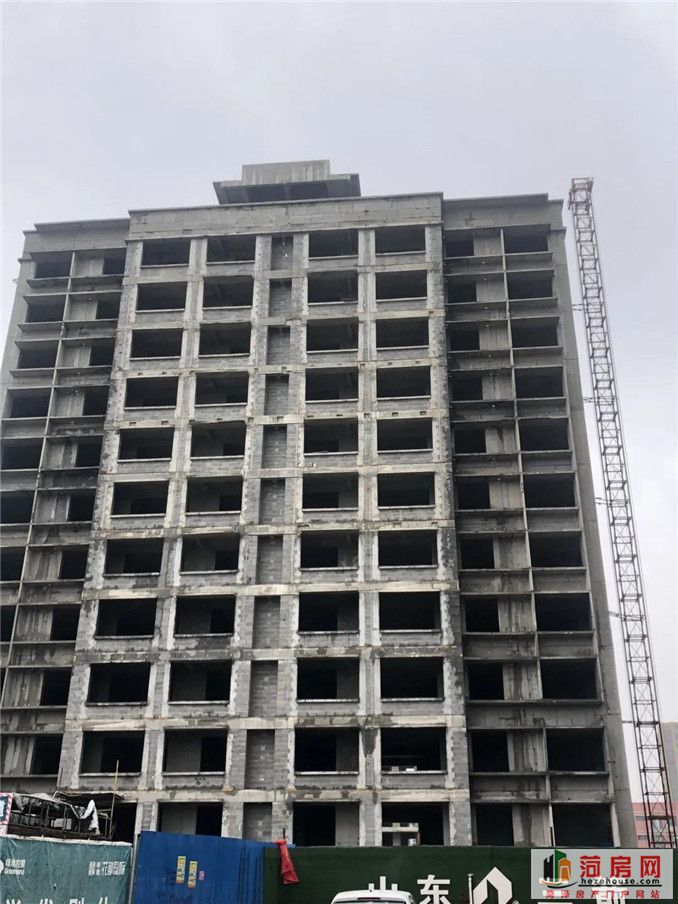

|实拍图

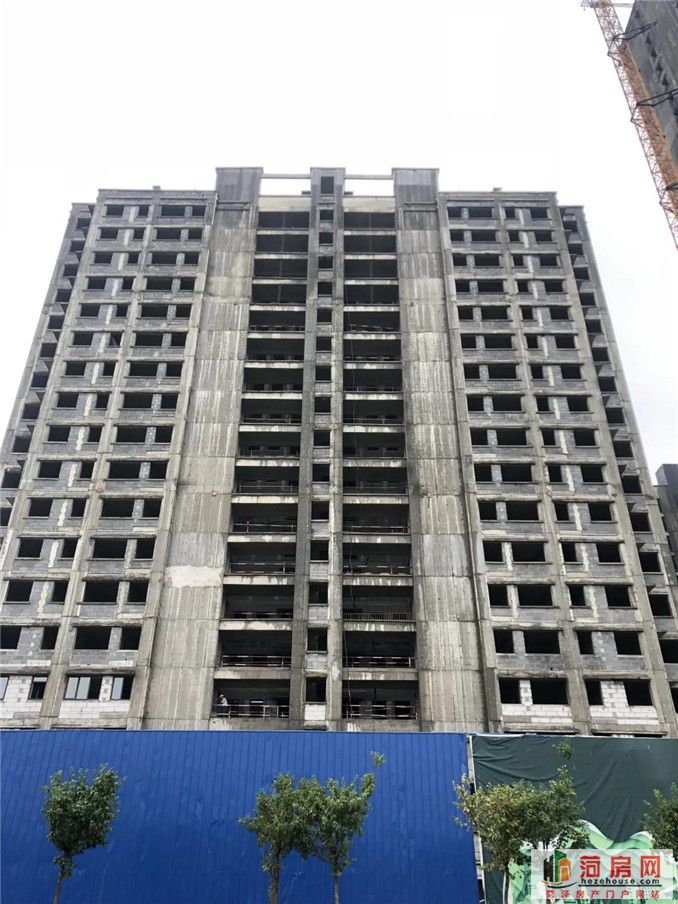

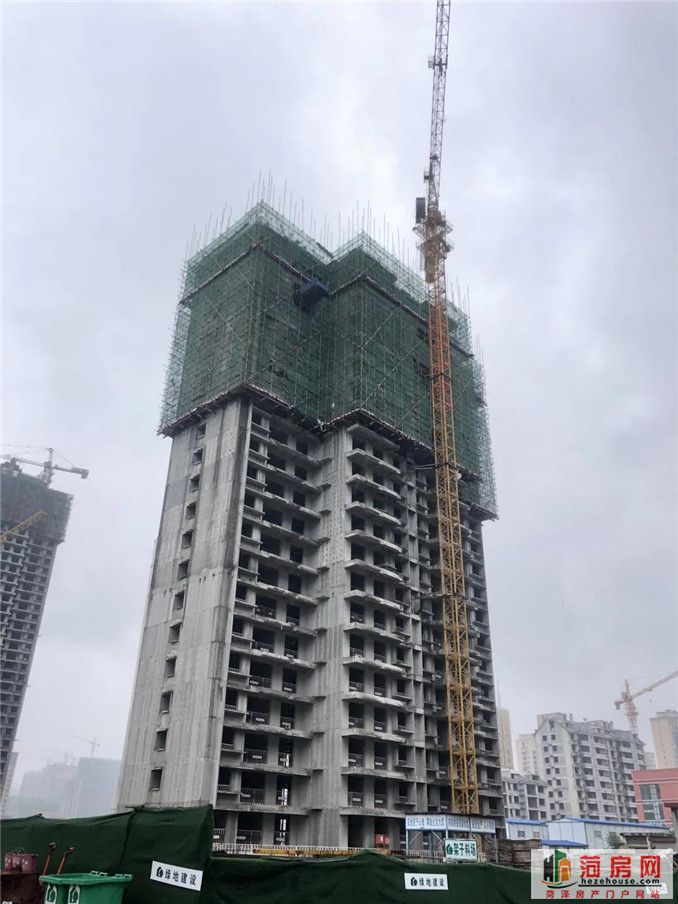

4号楼(原3#A)
一层墙柱钢筋安装完成
|实拍图

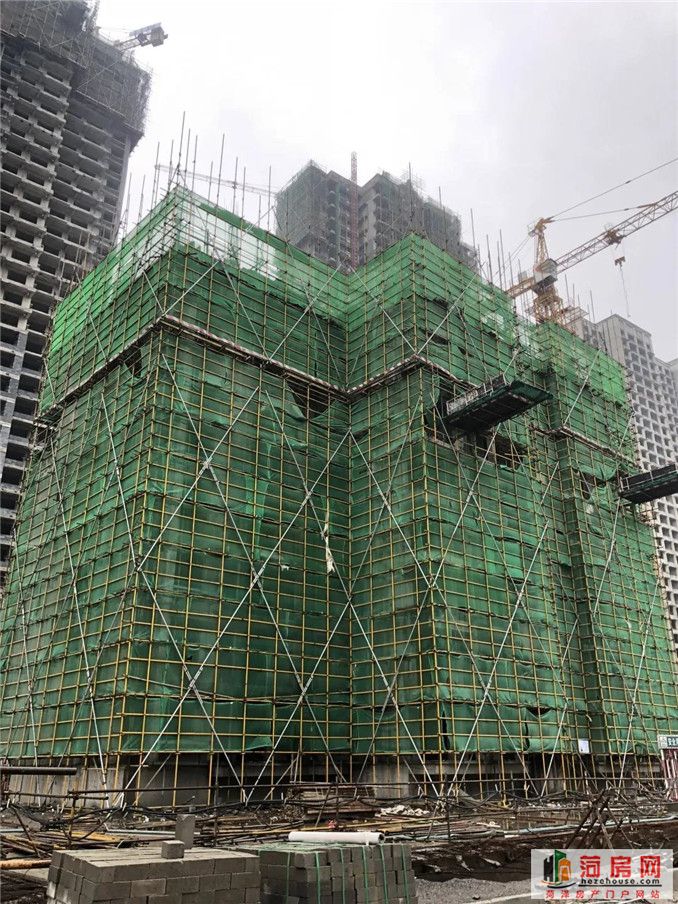

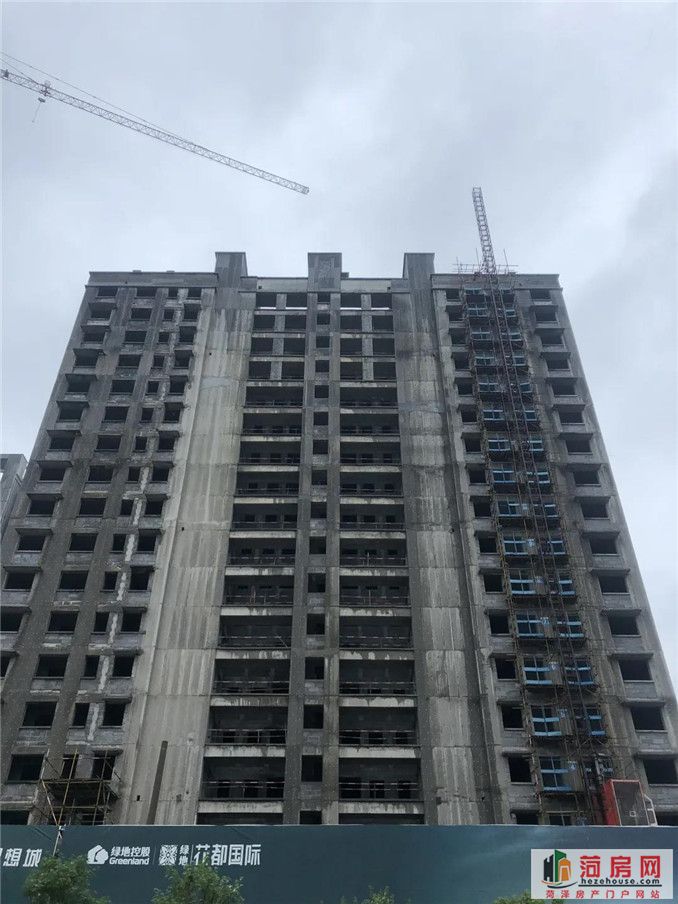

6号楼(原3#B)
负2层二次结构砌筑完成
16层以上二次结构挂网完成
|实拍图

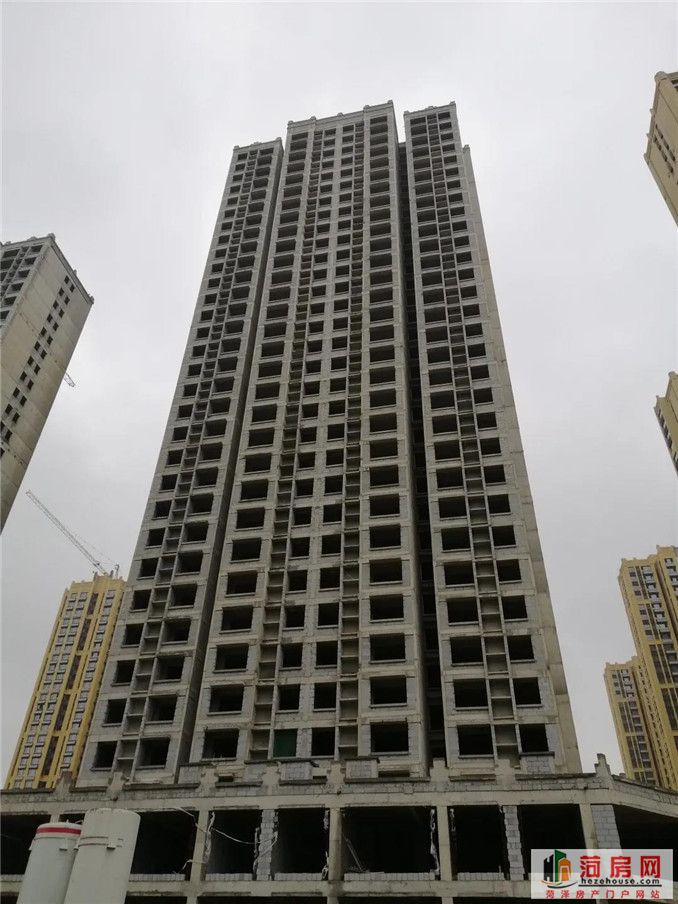

7号楼(原3#C)
负2层二次结构砌筑完成
1层二次结构砌筑完成50%
内墙抹灰施工
|实拍图

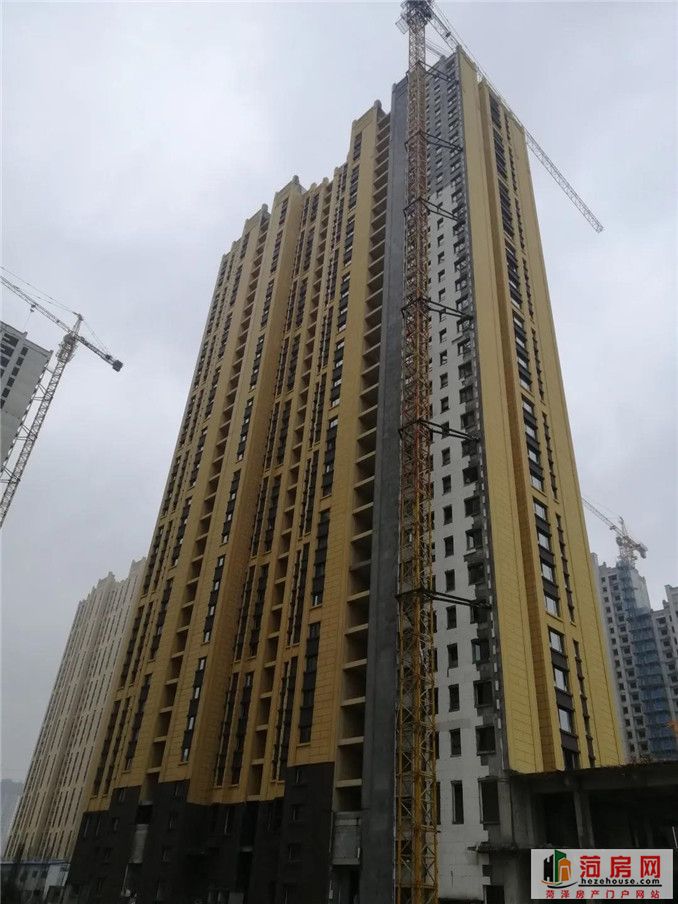

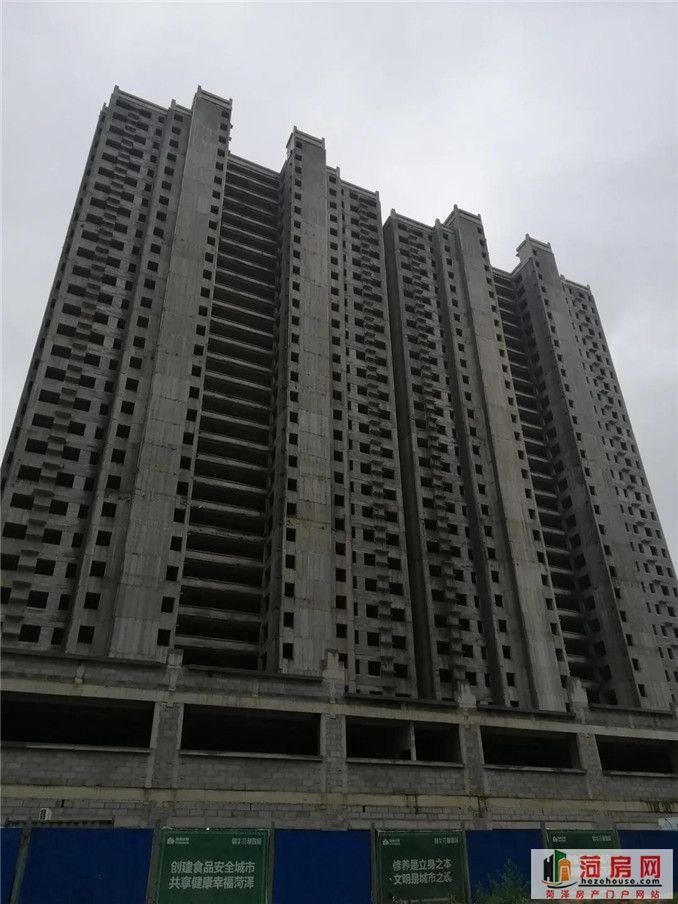

8号楼(原3#D)
25-33层室内开关插座面板安装完成
负1层地面施工完成
22-33层厨房、卫生间地砖粘贴完成
|实拍图

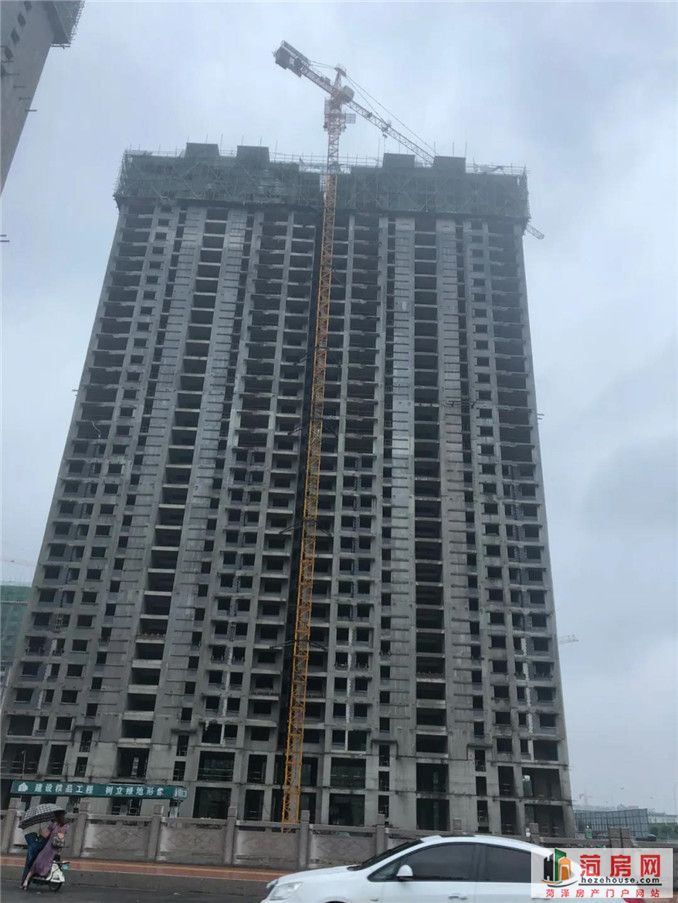

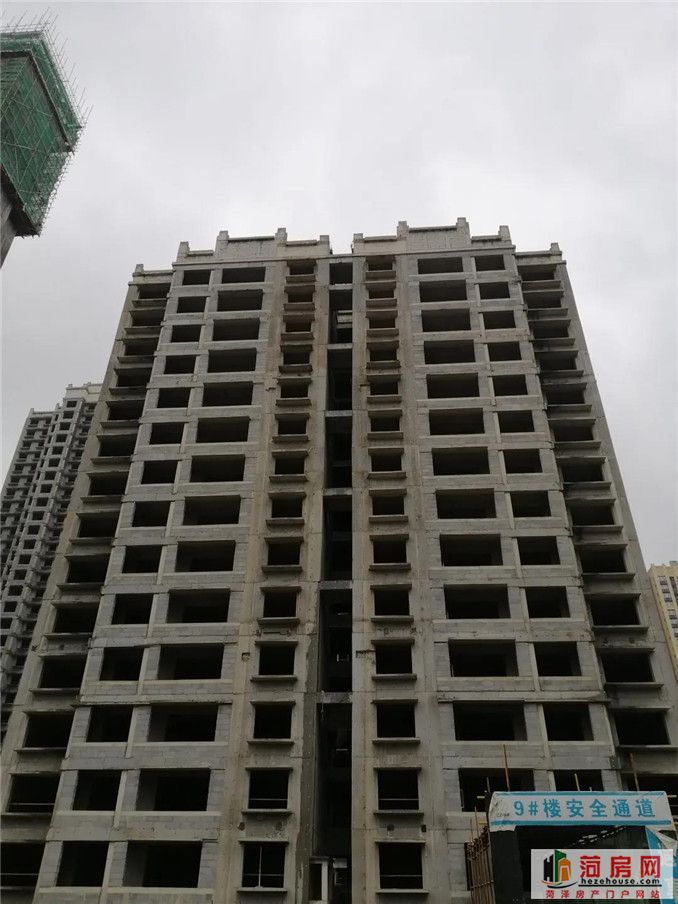

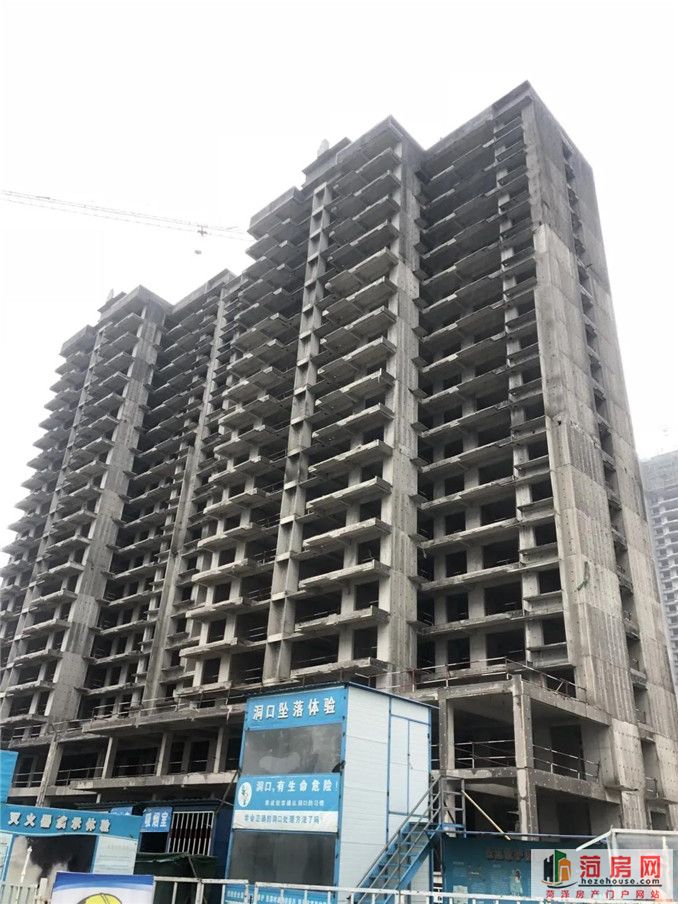

9号楼(原2#B)
准备主体验收
|实拍图
10号楼(原7#B)
室内穿线、升降机预留洞外墙保温抹灰施工
|实拍图
13号楼(原6#A)
室内穿线、外墙预留洞施工
|实拍图

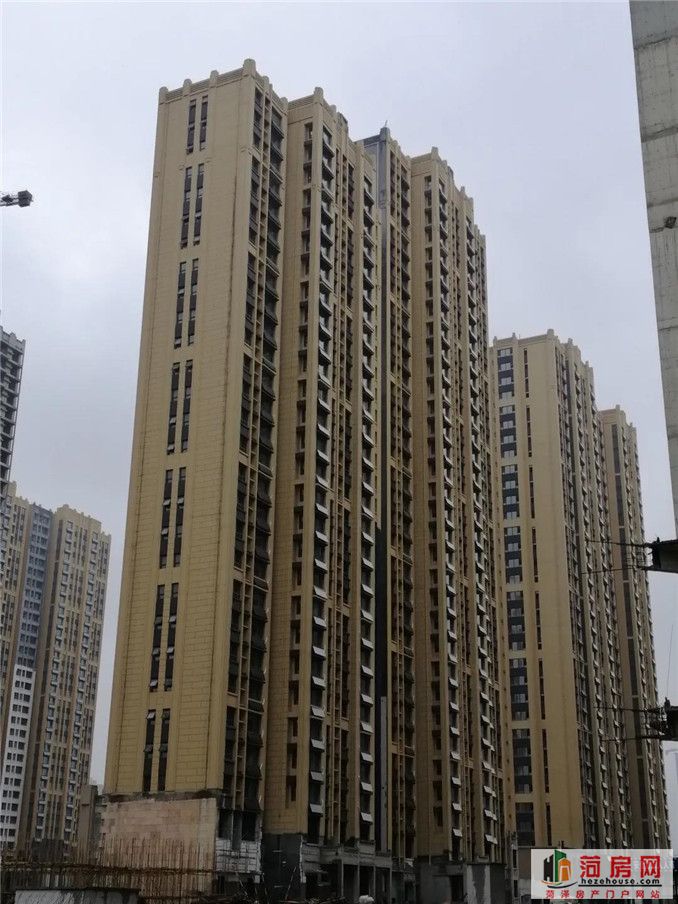

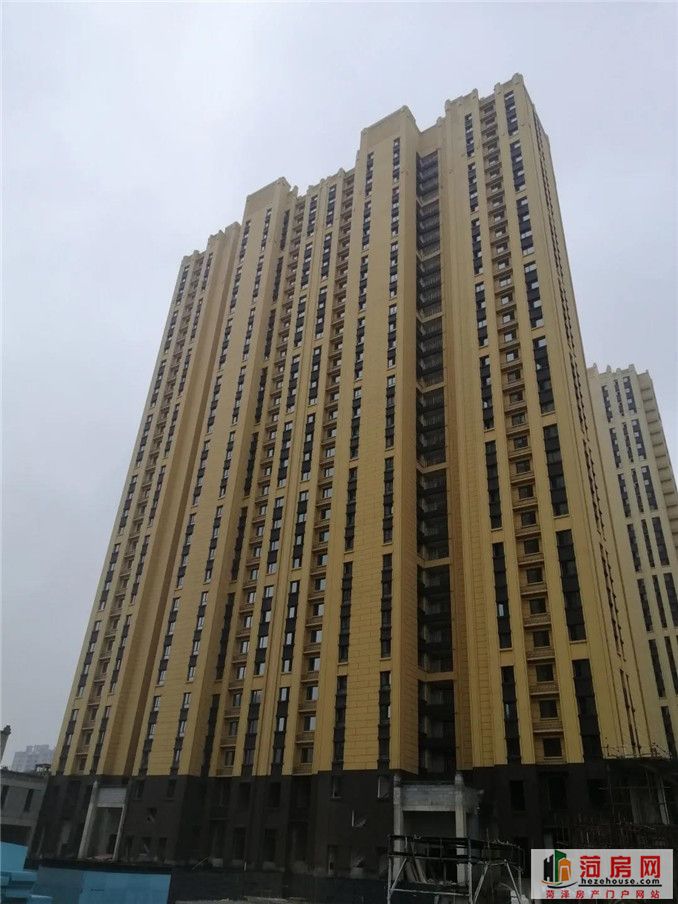

14号楼(原5#A)
25-33层室内开关插座面板安装完成
公共区域踢脚线粘贴完成50%
20-24层二遍腻子施工完成
|实拍图
15号楼(原4#A)
25-33层室内开关插座面板安装完成
公共区域踢脚线粘贴完成50%
20-24层二遍腻子施工完成
|实拍图
绿地花都国际·桂花里(二期)

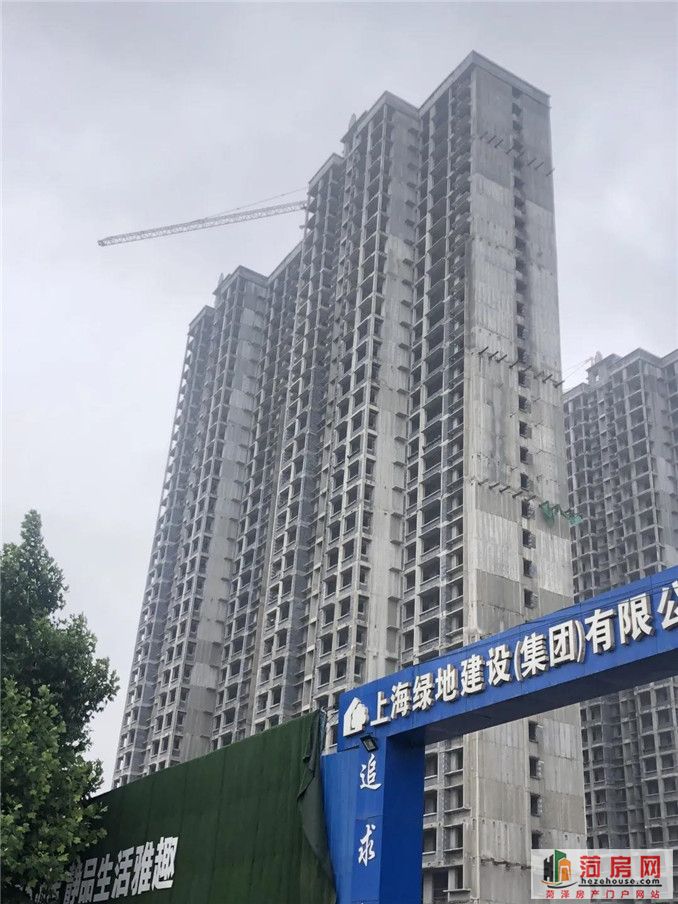

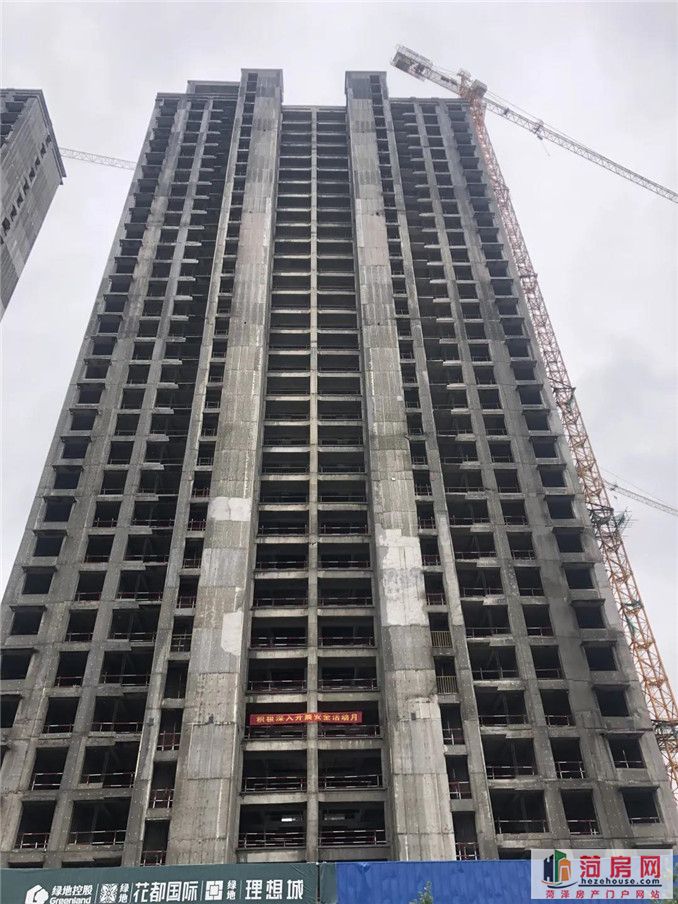

2号楼(原6#)
31层浇筑完成
|实拍图

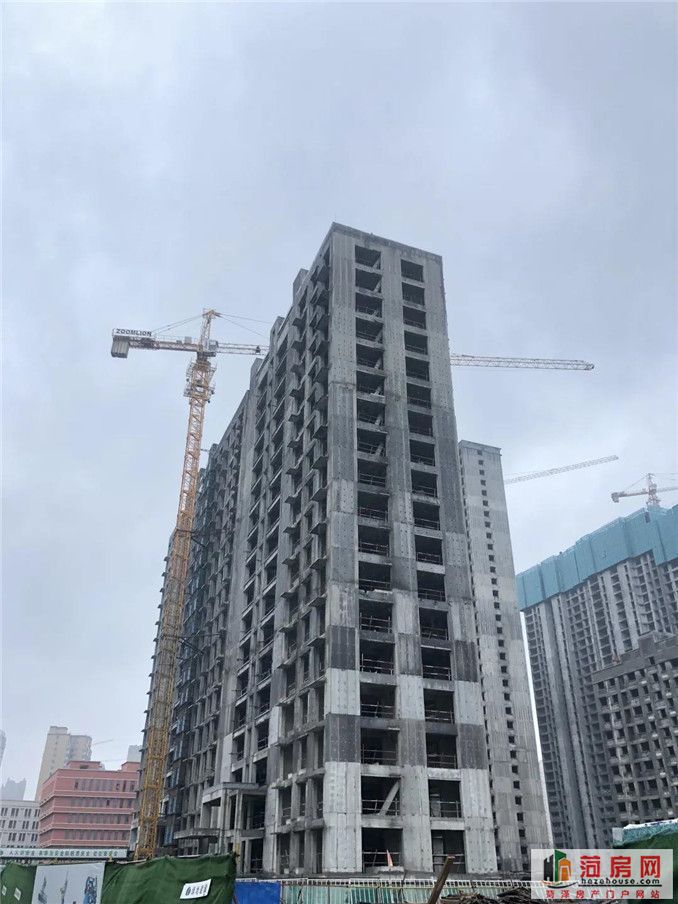

3号楼(原5#)
清槽、钎探,基槽验收
砖模砌筑,级配砂石回填施工
|实拍图
4号楼(原4#)
负1层结构施工完成70%
|实拍图

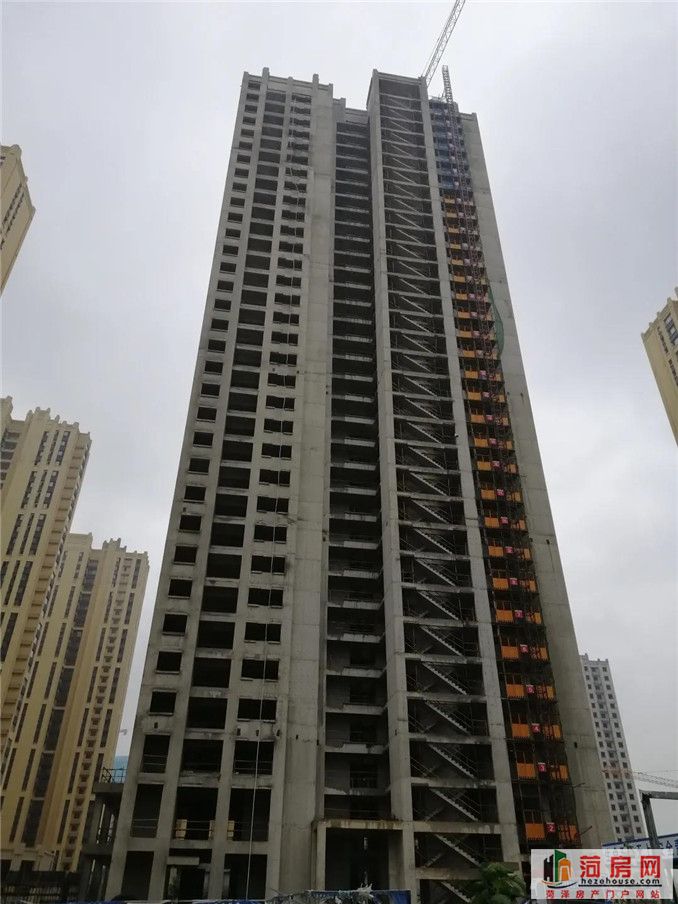

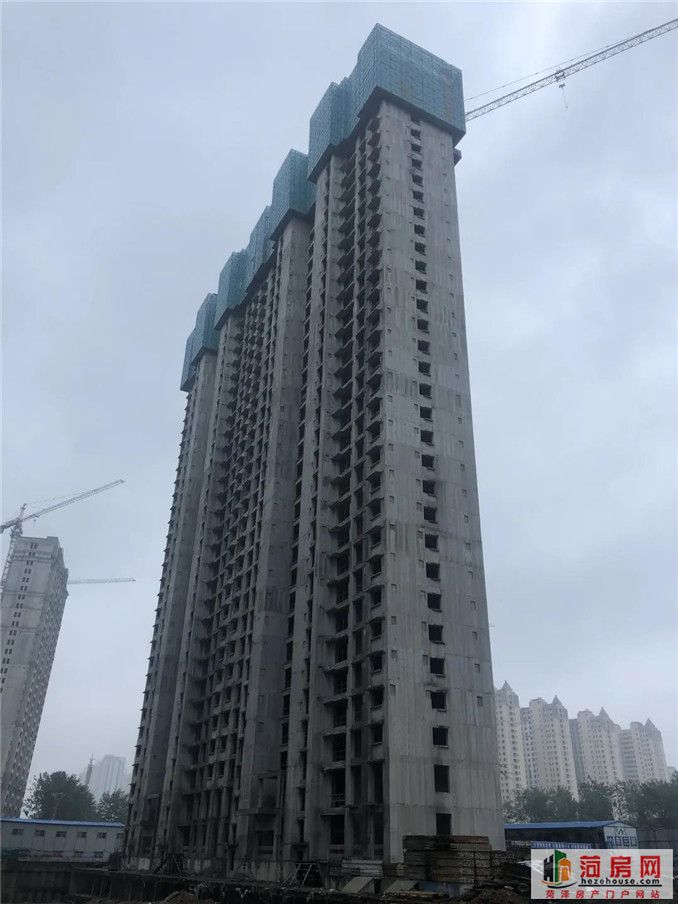

5号楼(原10#)
10号楼二次结构砌筑施工
|实拍图
6号楼(原9#)
5层以上抹灰施工中
|实拍图
7号楼(原8#)
15层以下抹灰施工中
|实拍图

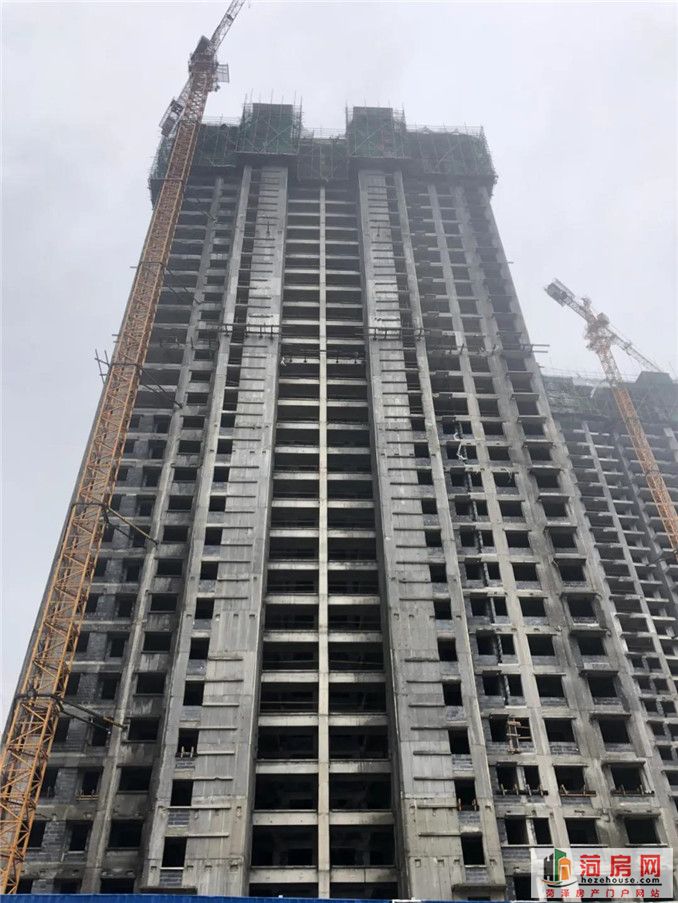

10号楼(原12#)
25层以下浇筑完成
|实拍图
11号楼(原11#)
2-8层、15-18层砌筑完成
|实拍图
绿地花都国际·蔷薇里(三期)
1号楼(原14#)
负2层二次结构砌筑施工
|实拍图

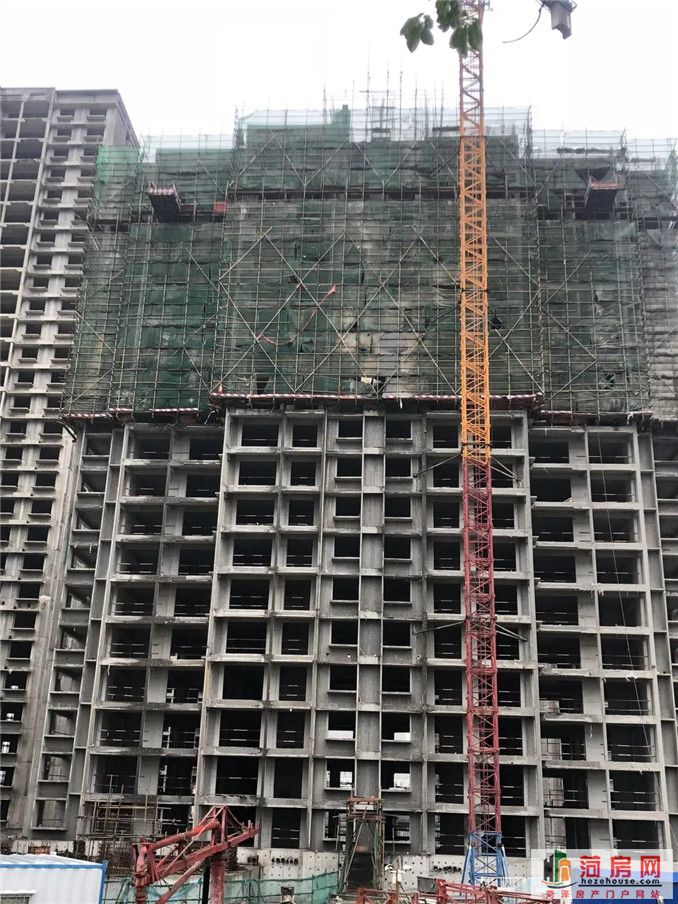

3号楼(原16#)
主楼33层中单元顶板钢筋验收完毕
浇灌混凝土,33层东单元顶板钢筋绑扎施工
|实拍图
4号楼(原17#)
主楼20层以下卫生打扫
|实拍图
5号楼(原13#)
主楼混凝土养护,屋面防水待施工
|实拍图
6号楼(原12#)
主楼混凝土养护,屋面防水待施工
|实拍图
7号楼(原11#)
墙体甩浆养护施工
|实拍图
8号楼(原10#)
准备验收抹灰
|实拍图
9号楼(原9#)
15-17层二次结构砌筑
|实拍图
12号楼(原8#)
植筋完成,17-18层开始砌筑
|实拍图
13号楼(原5#)
21层墙柱顶板浇筑完成
|实拍图
14号楼(原6#)
止水台施工
|实拍图
15号楼(原4#)
4-5层顶板浇筑完成
|实拍图
16号楼(原3#)
8层顶板浇筑混凝土
|实拍图
17号楼(原2#)
15层砌筑完成
|实拍图
18号楼(原1#)
16层砌筑施工
|实拍图
19号楼(原18#)
14-15层砌筑施工
|实拍图
绿地花都国际·观天下(四期)
1号楼(原13#)
构造柱浇筑完成
|实拍图
2号楼(原14#)
16-23层二次结构砌筑施工
|实拍图
3号楼(原15#)
剪力墙强度复查
|实拍图

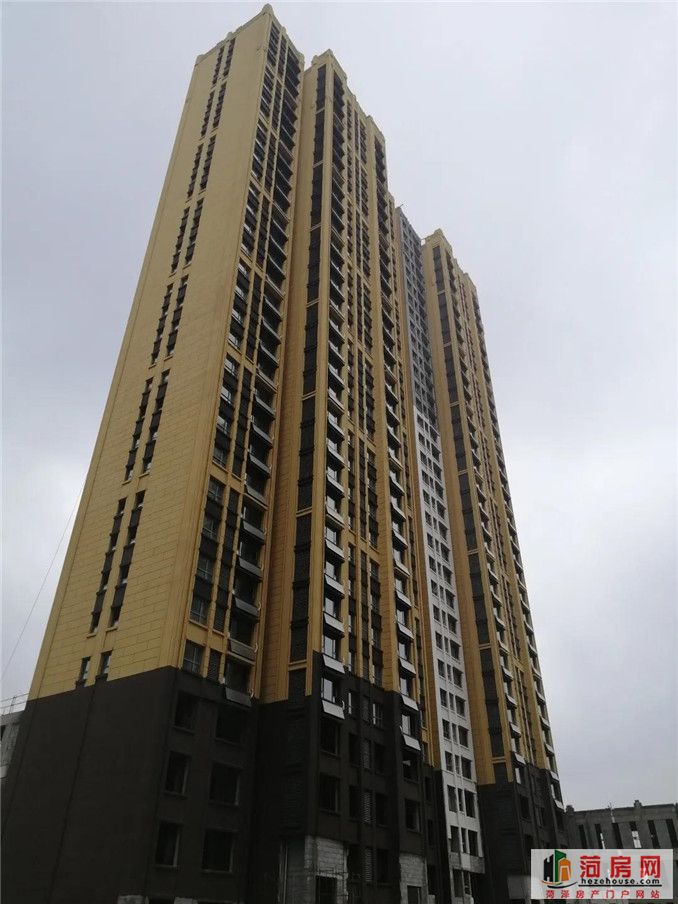

4号楼(原2#)
二次结构找补
西侧商业支模架搭设、梁绑扎
混凝土浇筑施工
|实拍图
5号楼(原1#)
二次结构找补
车库西侧商业S1#SG轴以南支模架搭设
深基坑回填土、支模架搭设施工
|实拍图
7号楼(原12#)
二次结构细部填塞施工
|实拍图
8号楼(原11#)
28层二次结构砌筑施工
|实拍图
11号楼(原10#)
女儿墙、机房层结构施工
|实拍图
12号楼(原9#)
二次结构细部填塞、烟道施工
|实拍图
14号楼(原8#)
二次结构施工
|实拍图
15号楼(原7#)
电箱安装
|实拍图
16号楼(原6#)
电箱安装
|实拍图
道路

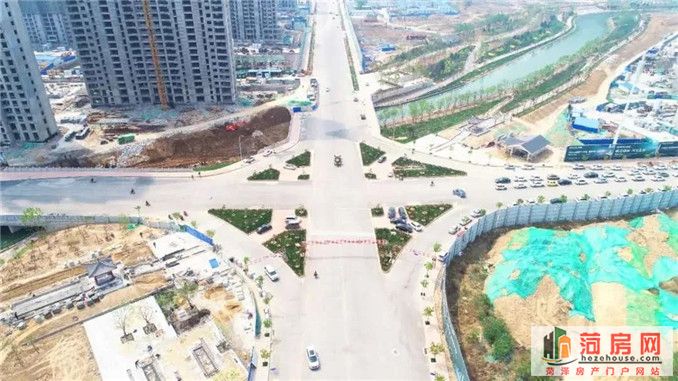

中山路&青年路桥
〡中山路&青年路桥航拍图
青年路通车
〡青年路实拍图
洙水河环堤治理情况
环堤公园绿化施工完成
〡实拍图
