绿地花都国际工程播报 | 金秋十月 美好将至

2020-10-10 来源:

点击

评论

菏泽房产网(菏房网)讯:

金秋十月

树叶飘落,气温渐凉

时光匆忙向前

我们的脚步从未停歇

对美好生活的筑造未敢停滞

只有全心付出

才不辜负各位家人对美好生活的希冀

绿地花都国际·玉兰郡(一期)

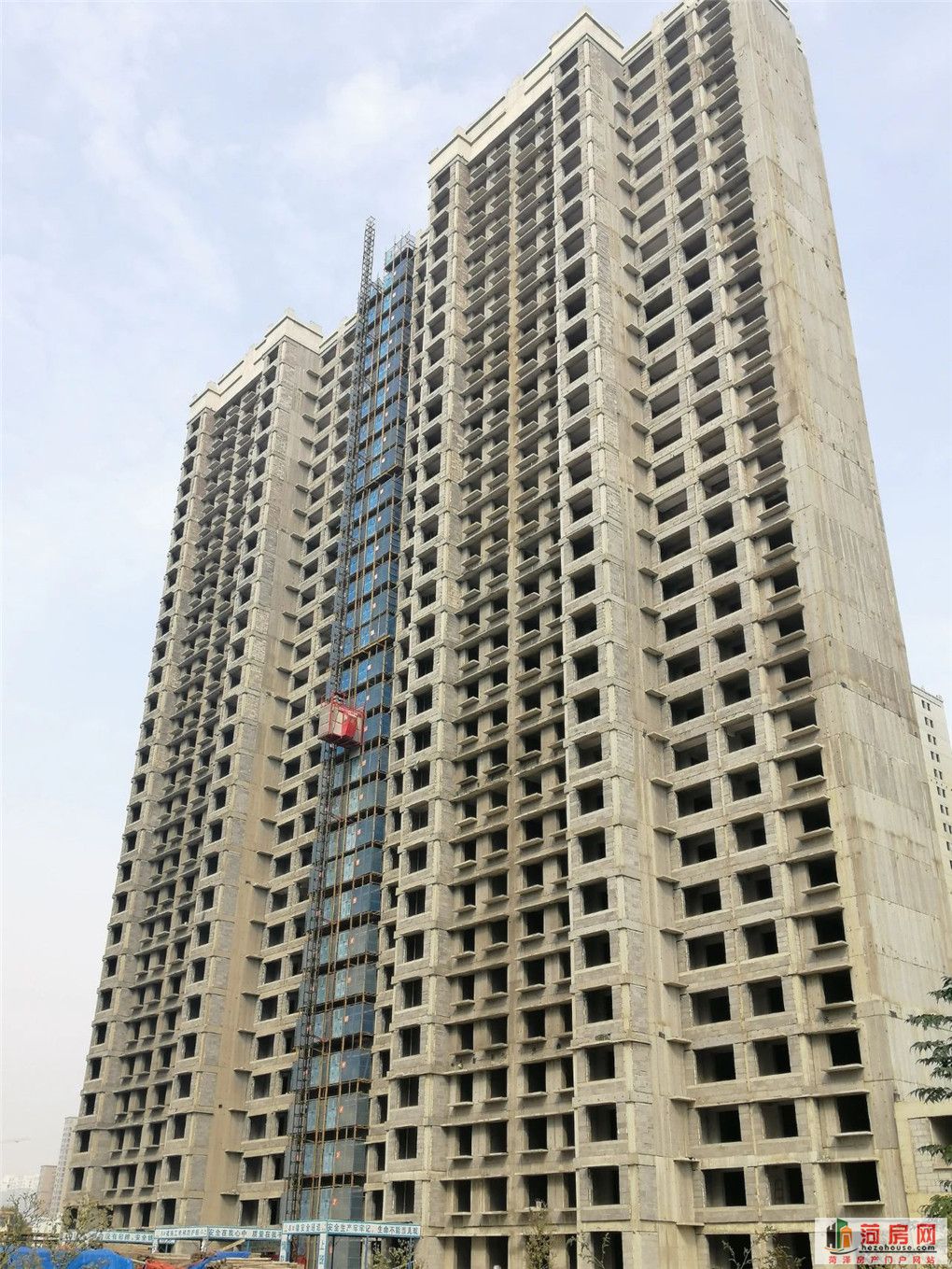

1号楼(原1#A)

细部维修

2号楼(原2#A)

细部维修

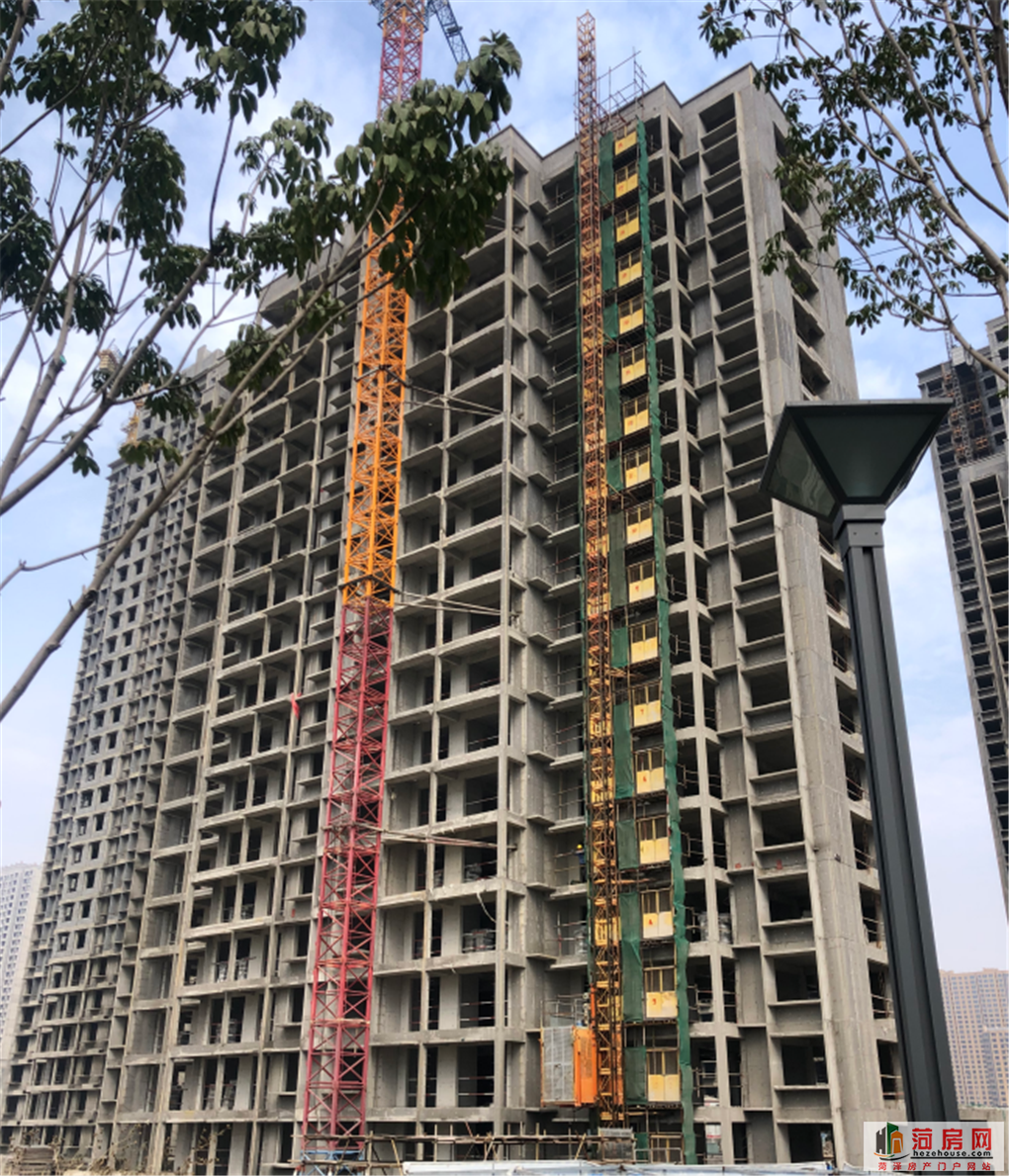

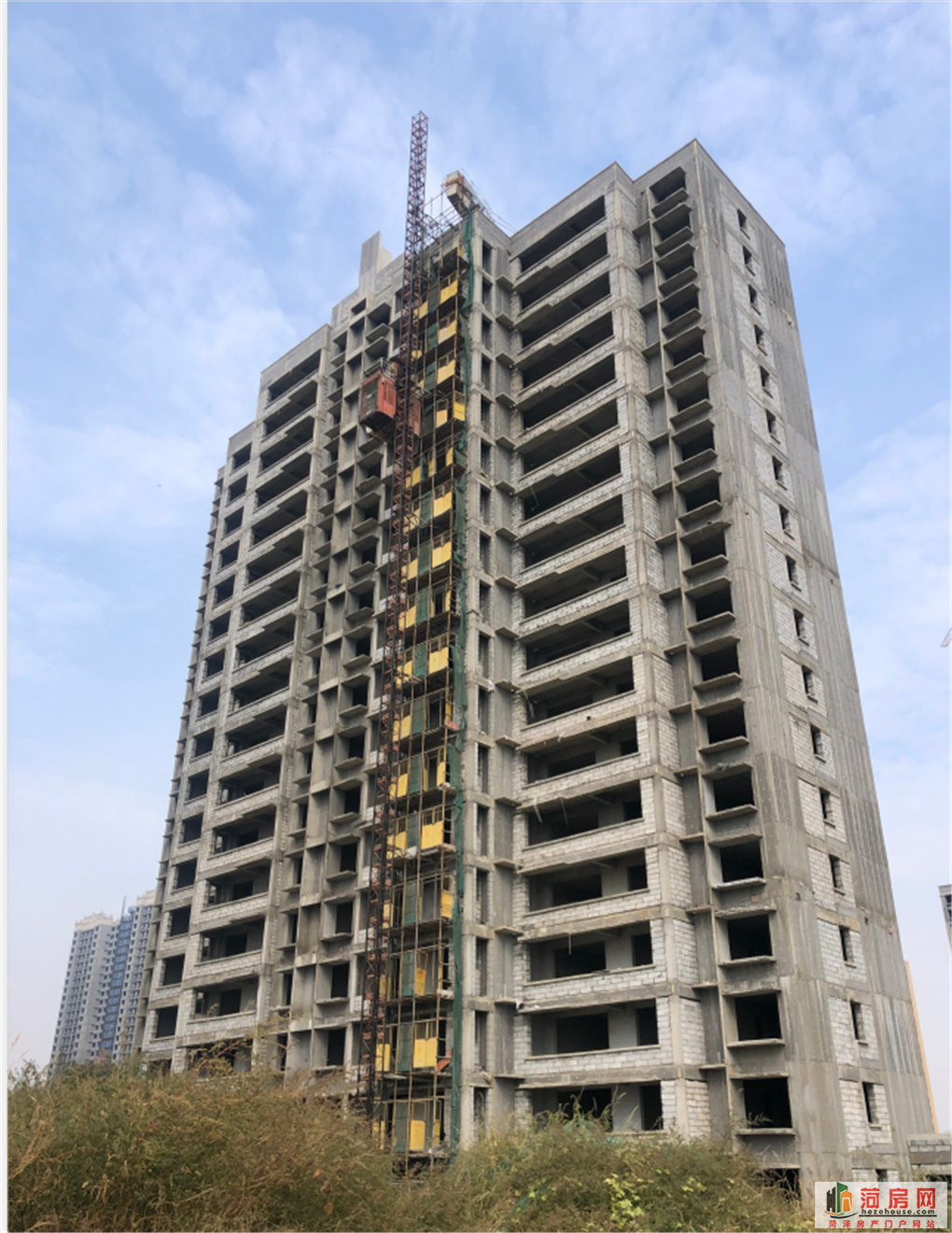

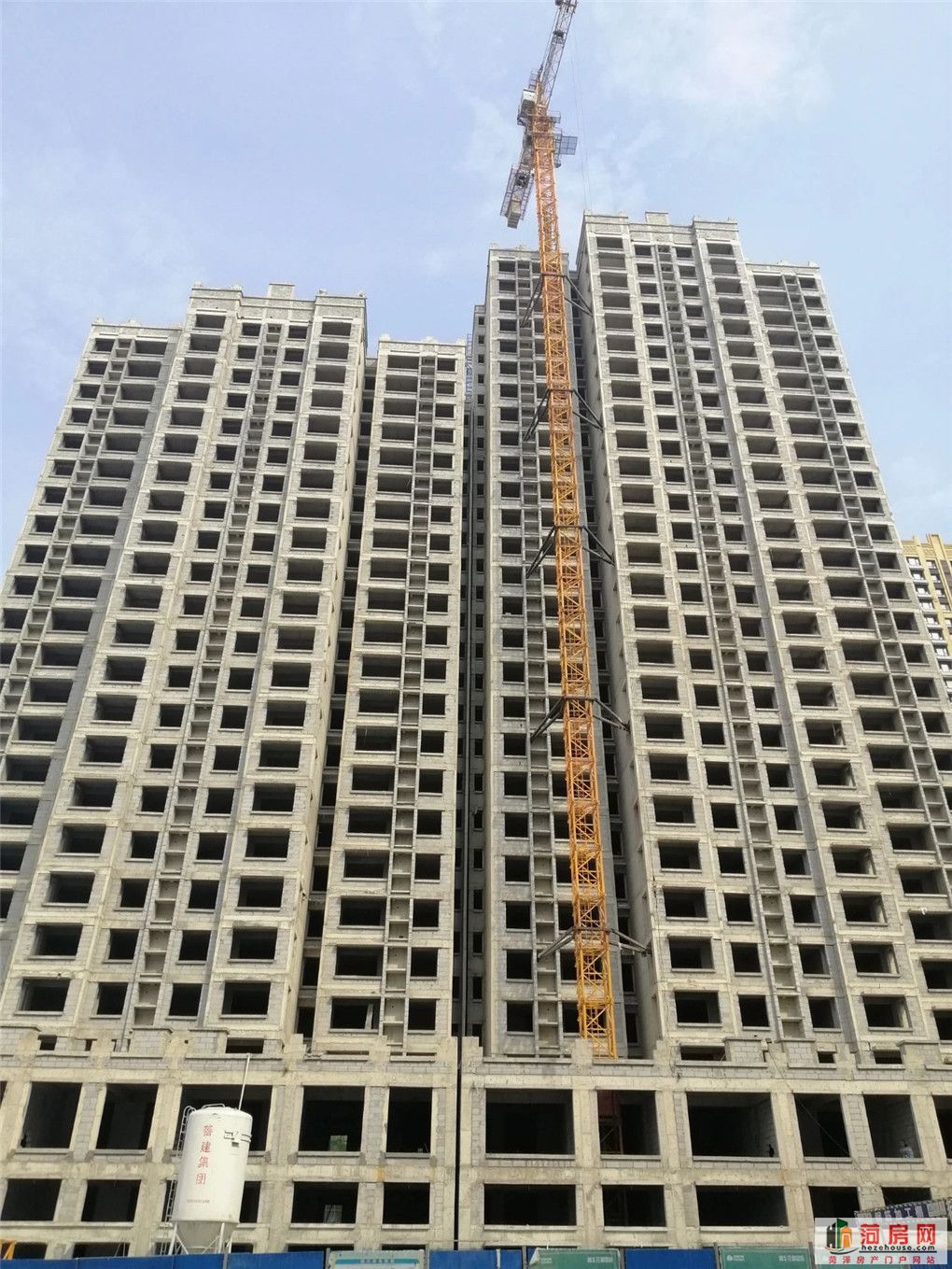

塔吊拆除完成1/3

 4号楼(原3#A)

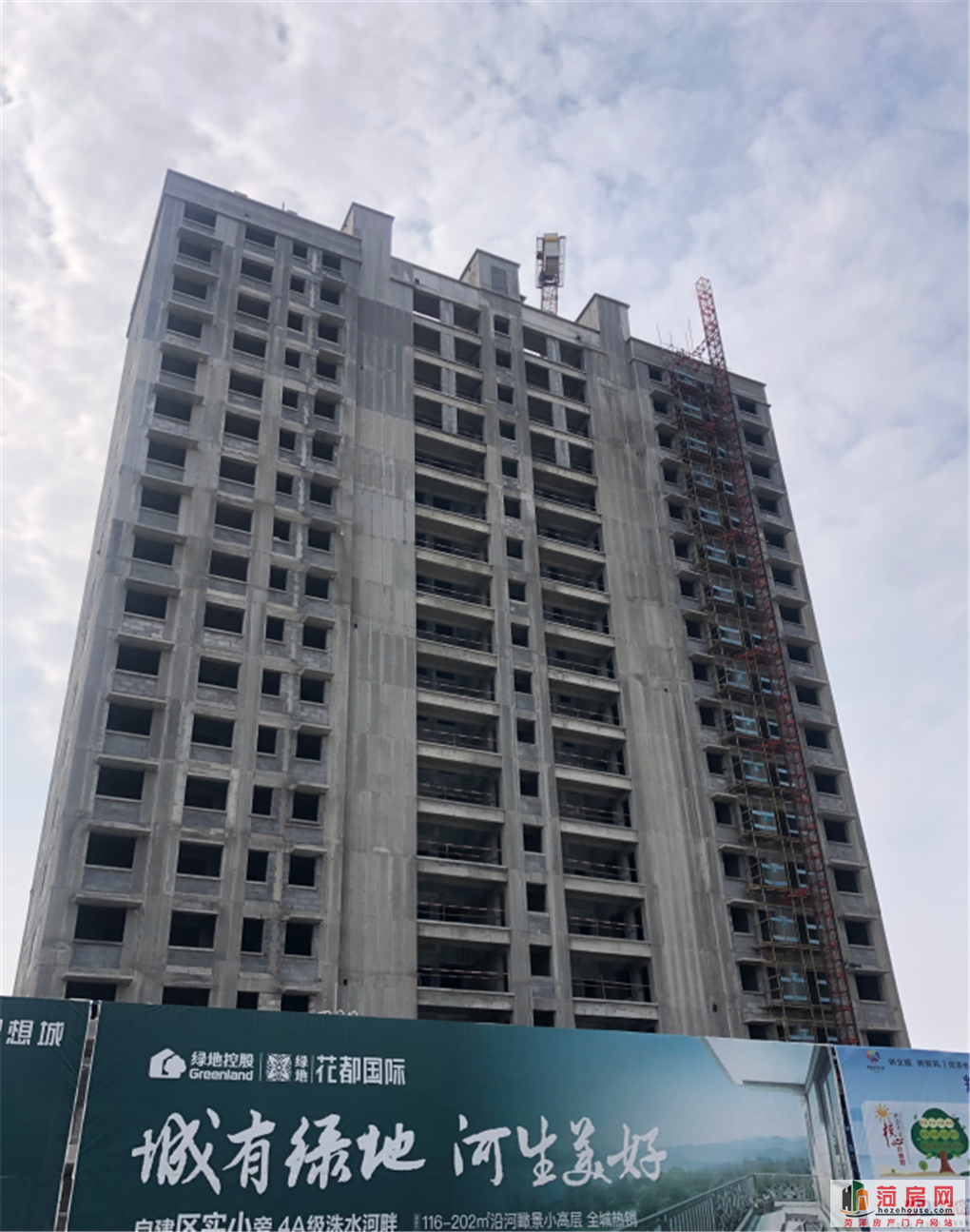

主楼2层主体结构混凝土浇筑完成

3层柱墙钢筋绑扎模板安装完成

支模架搭设完成

 6号楼(原3#B)

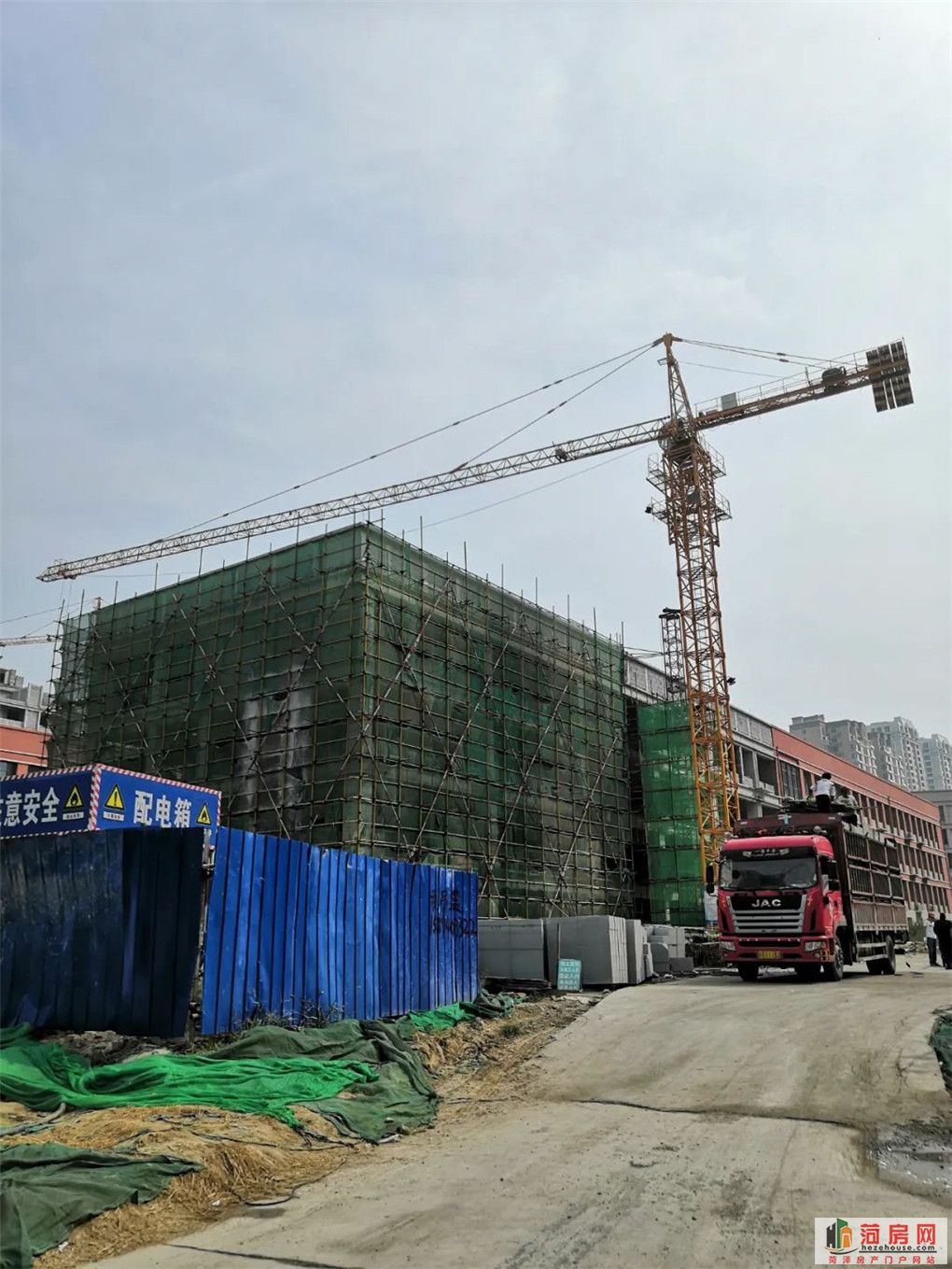

二次结构砌体验收中

1、2层商业及地下室喷浆挂网施工中

 7号楼(原3#C)

二次结构砌体验收中

1、2层商业及地下室喷浆挂网施工中

8号楼(原3#D)

细部维修

9号楼(原2#B)

主体验收准备

10号楼(原7#B)

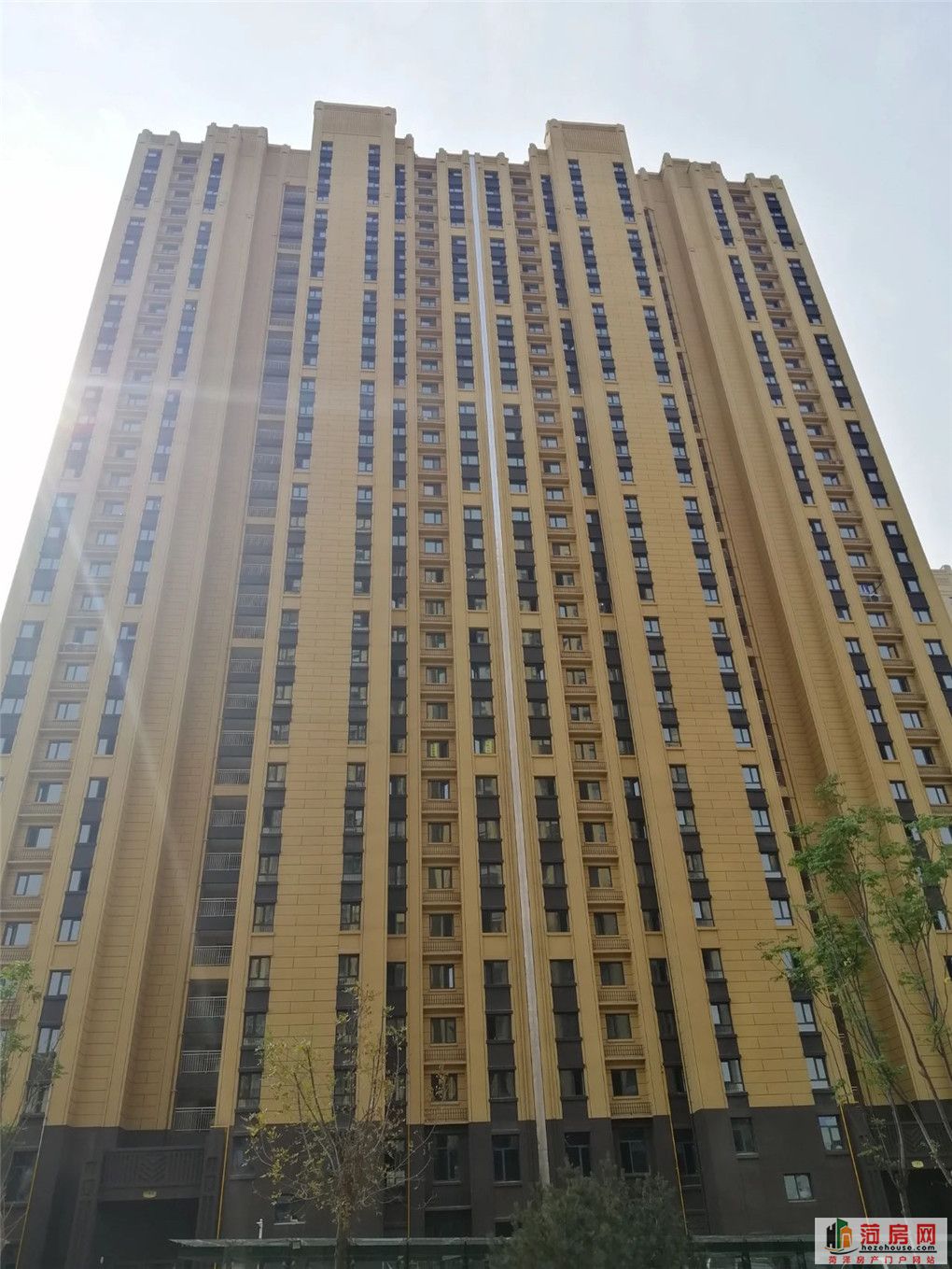

交房维护

 13号楼(原6#A)

交房维护

14号楼(原5#A)

细部维修

 15号楼(原4#A)

细部维修

绿地花都国际·桂花里(二期)

2号楼(原6#)

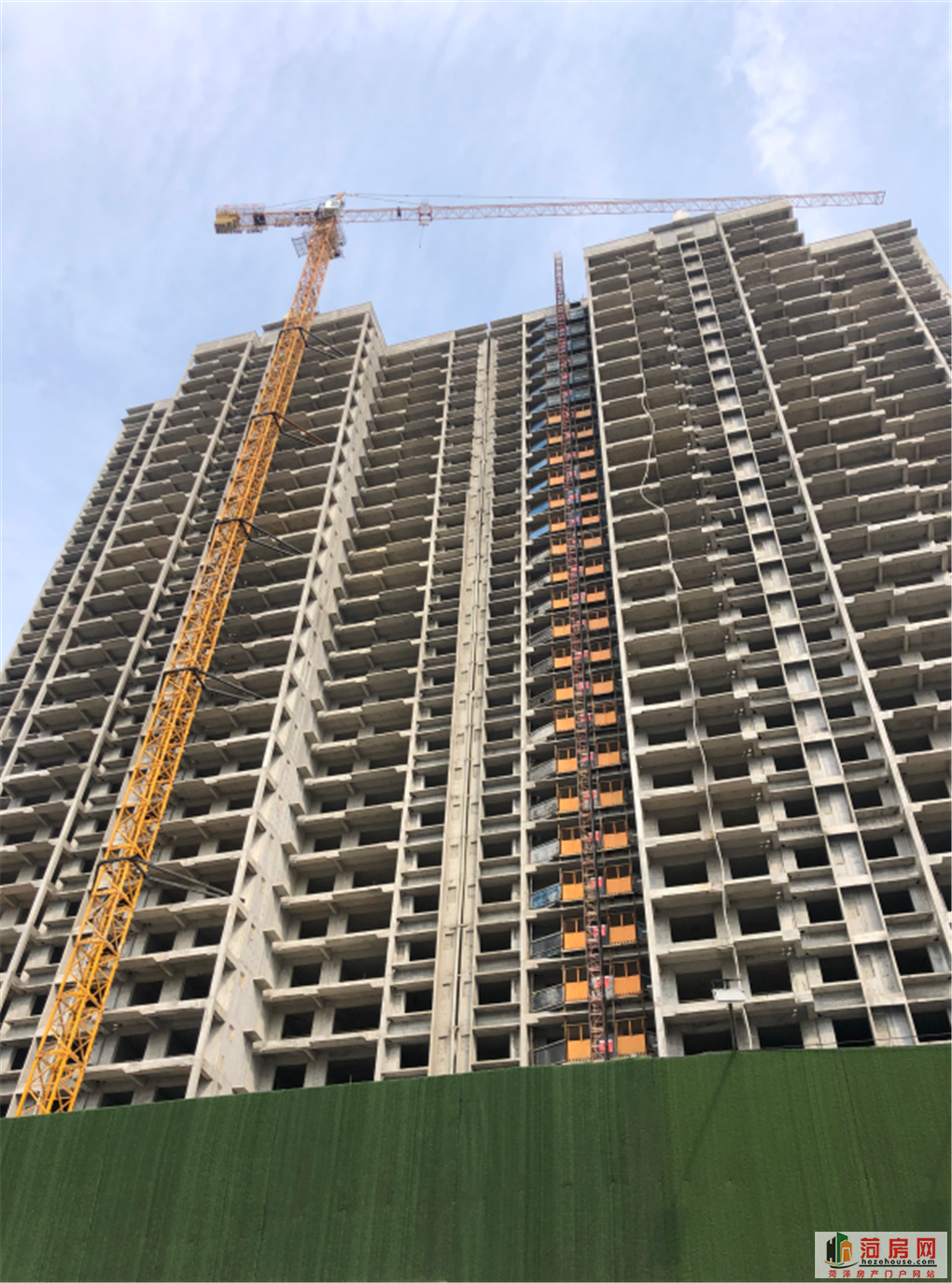

22-23层砌筑完成

 3号楼(原5#)

二层结构施工完成

 4号楼(原4#)

11层结构施工完成

12层结构施工完成50%

5号楼(原10#)

准备剁地面

 6号楼(原9#)

厨卫间阳台防水找平完成

 7号楼(原8#)

20-22层腻子施工完成

 10号楼(原12#)

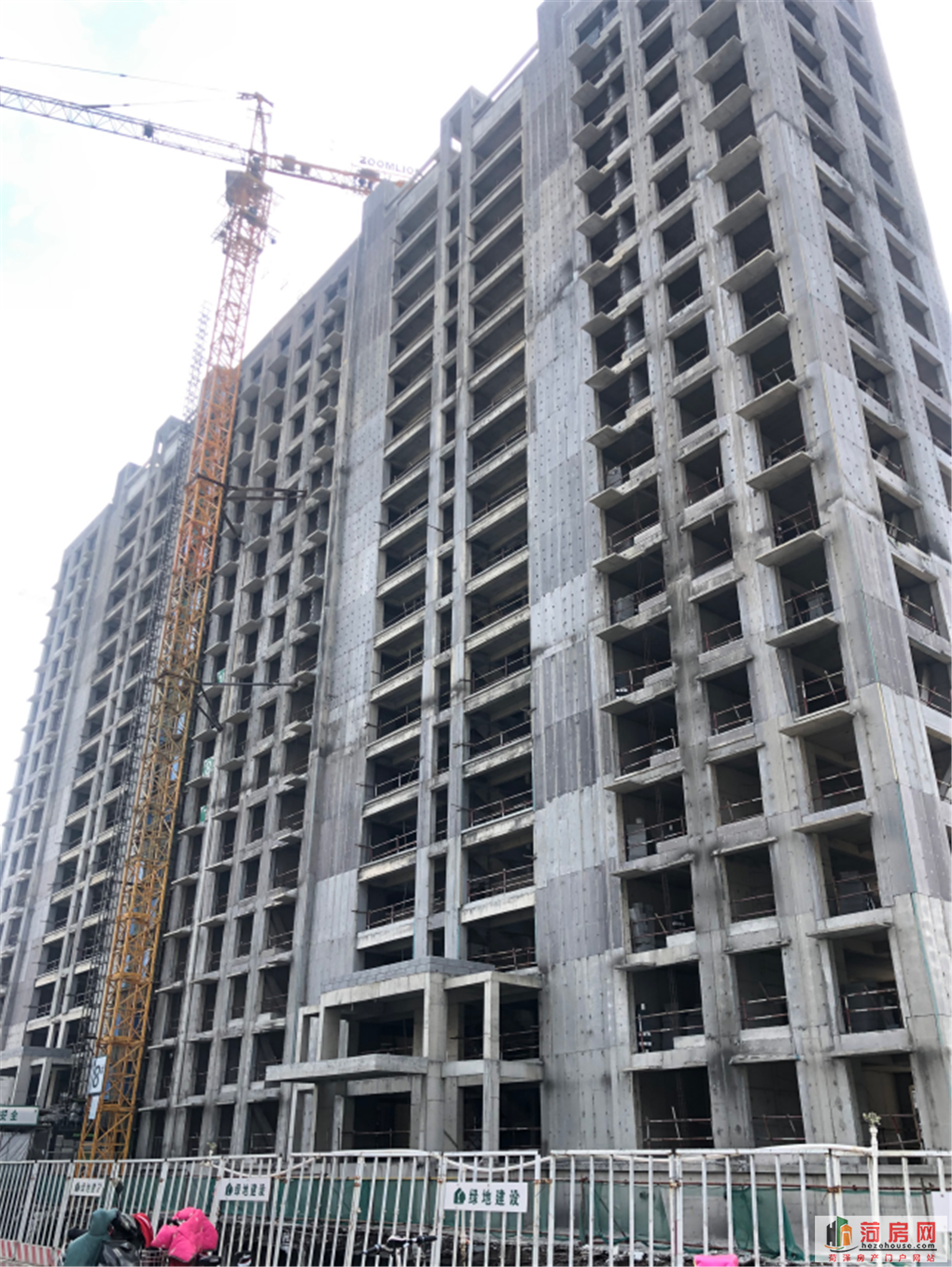

8层以下砌体砌筑施工

 11号楼(原11#)

准备初验砌体

绿地花都国际·蔷薇里(三期)

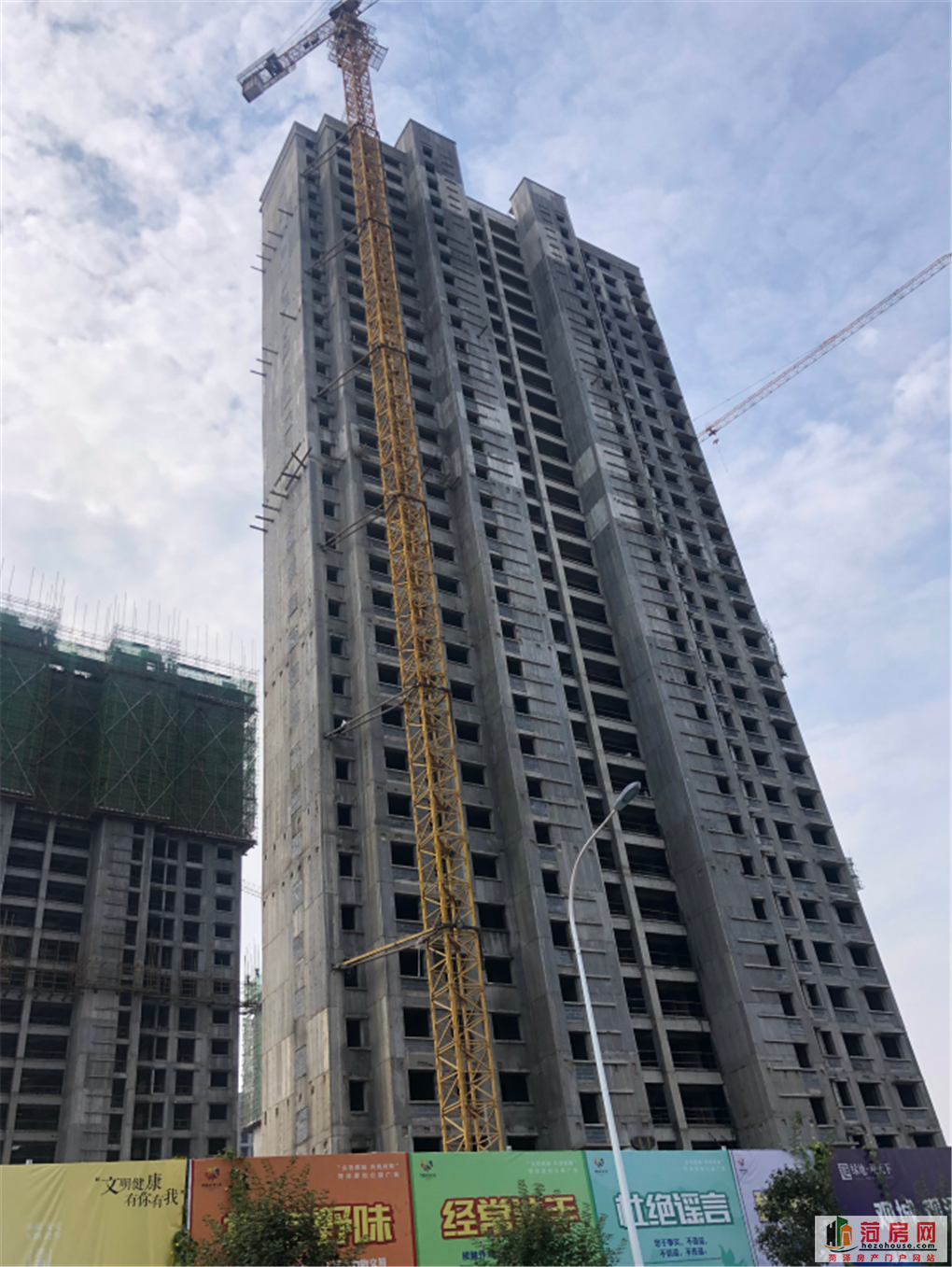

1号楼(原14#)

20层以上楼层钉钢丝网

3号楼(原16#)

主楼主体养护

屋面保护层浇筑完成

4号楼(原17#)

主楼主体养护

屋面保护层浇筑完成

 5号楼(原13#)

20层以下植筋

20层以上卫生清理,主体养护

 6号楼(原12#)

20层以下植筋

20层以上卫生清理,主体养护

 7号楼(原11#)

细部维修

 8号楼(原10#)

抹灰完成

 9号楼(原9#)

17-18层抹灰施工

 12号楼(原8#)

18层砌体砌筑完成

 13号楼(原5#)

28层混凝土浇筑完成

 14号楼(原6#)

主体验收前卫生清理及修补剔凿工作

 15号楼(原4#)

21层混凝土浇筑完成

 16号楼(原3#)

25层混凝土浇筑完成

 17号楼(原2#)

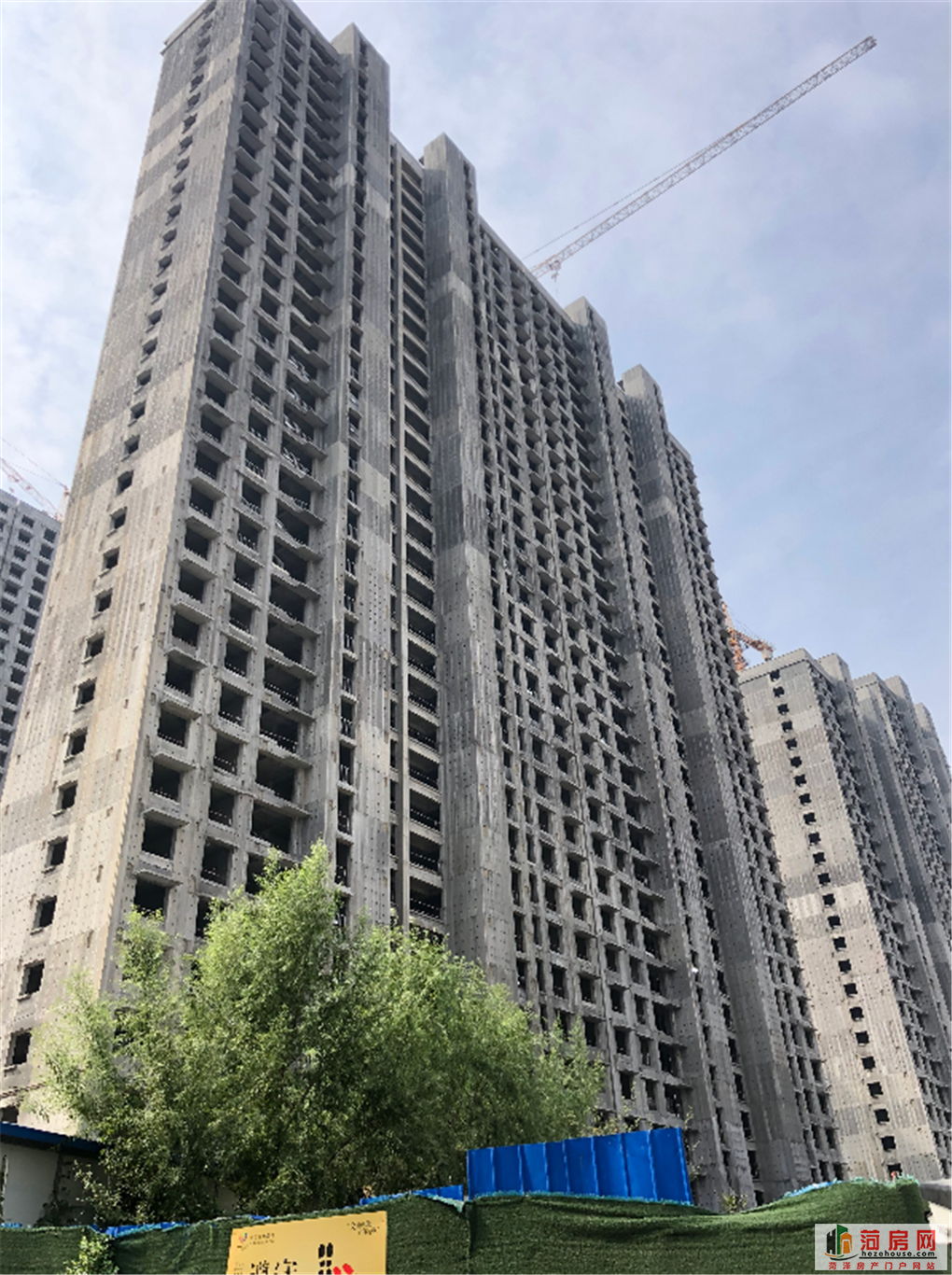

26-27层构造柱过梁完成

 18号楼(原1#)

23-24层构造柱过梁完成

 19号楼(原18#)

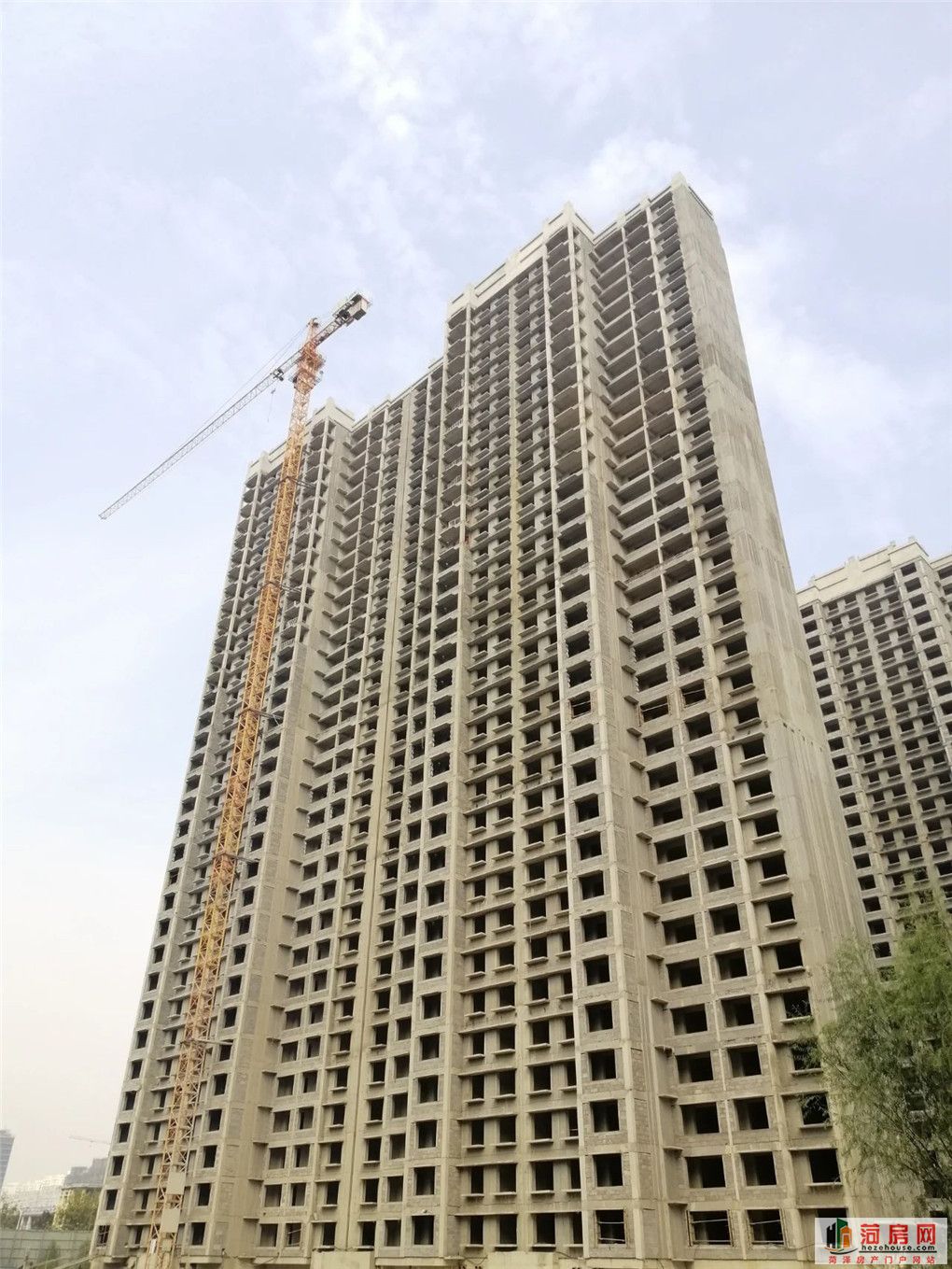

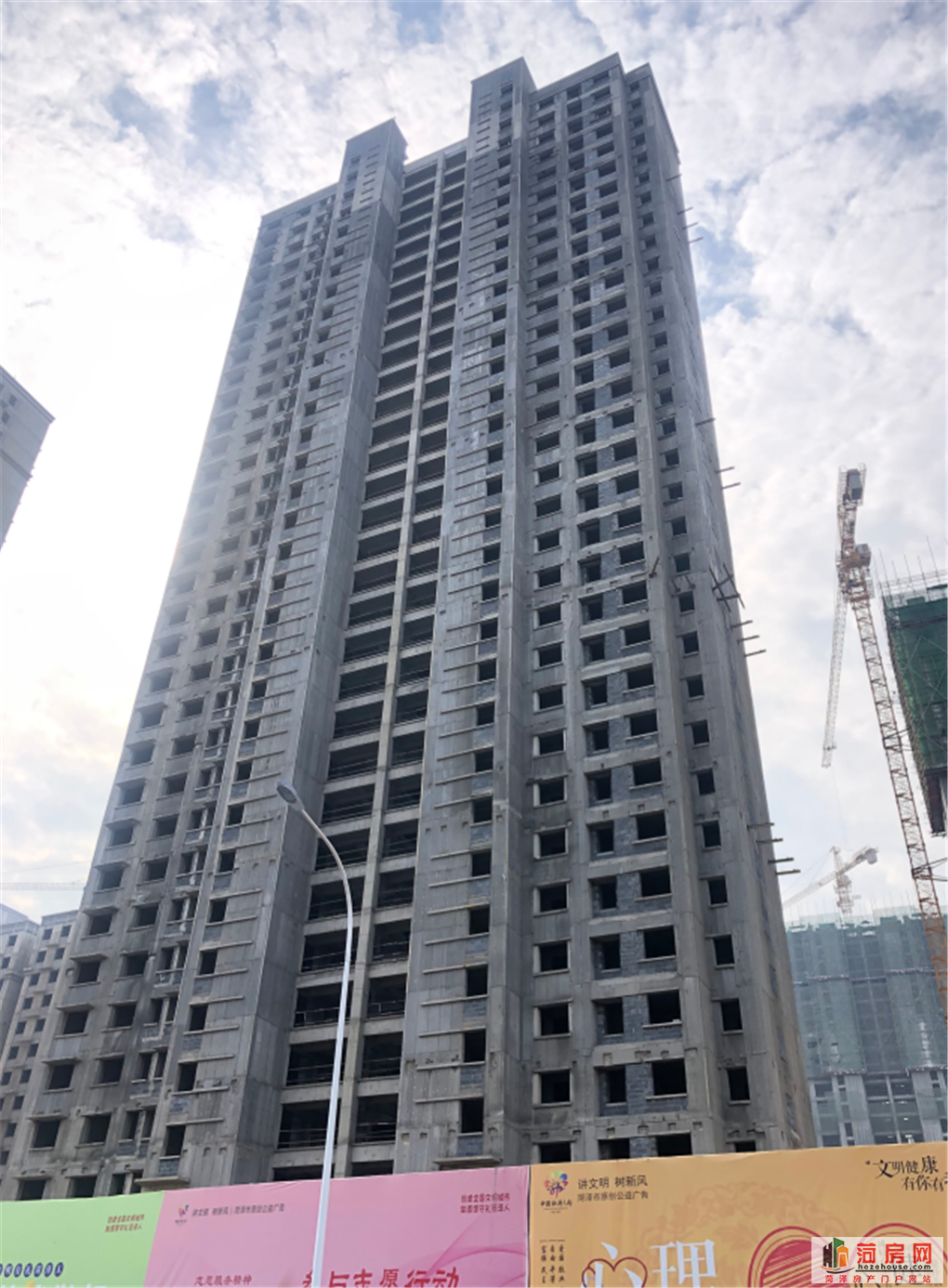

30-33层构造柱过梁完成

绿地花都国际·观天下(四期)

1号楼(原13#)

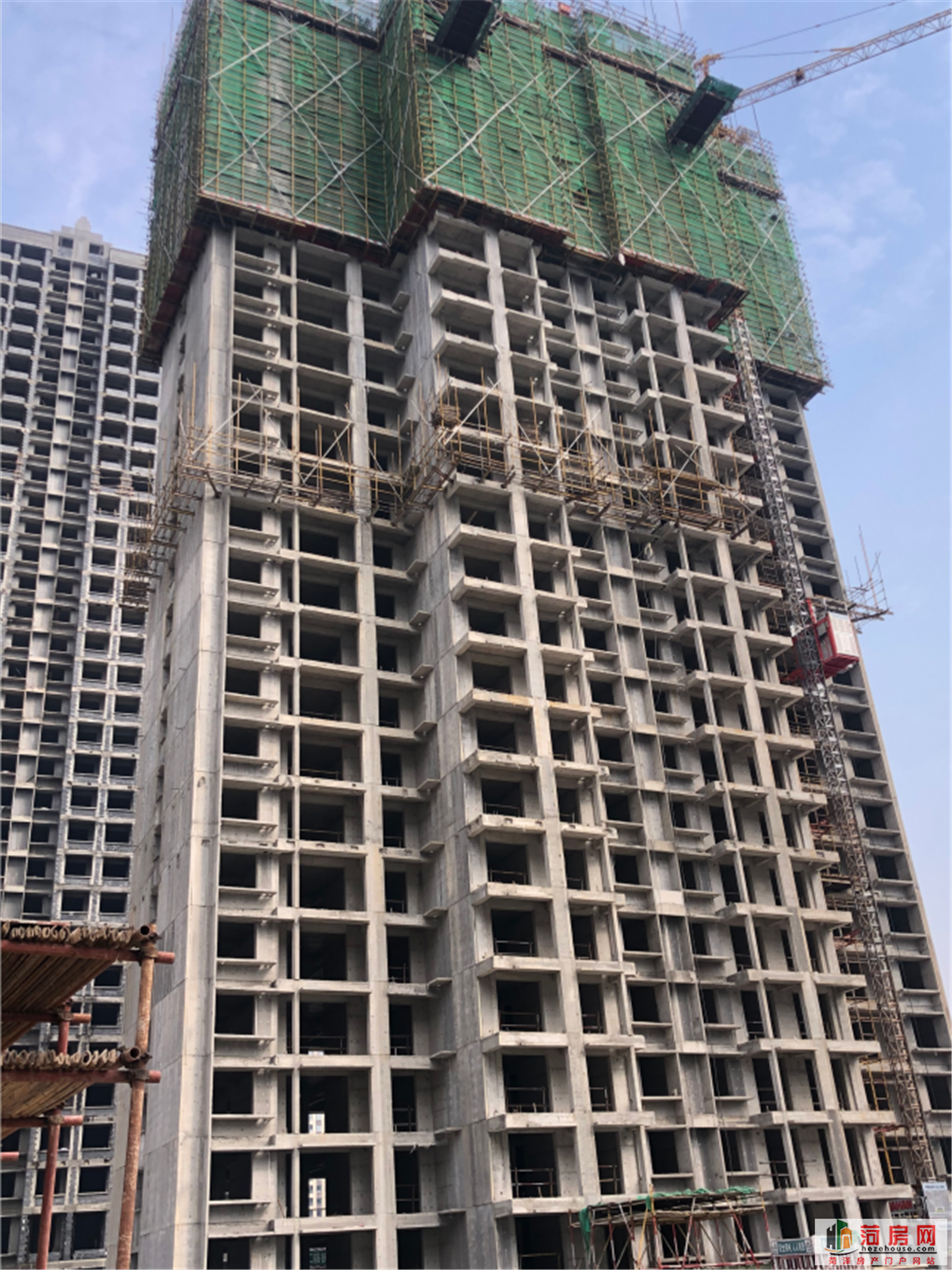

二次结构砌筑

 2号楼(原14#)

二次结构砌筑

 3号楼(原15#)

准备主体验收

 4号楼(原2#)

1-18层卫生清理

地下室内墙抹灰施工

 5号楼(原1#)

13-18层内墙抹灰施工

西侧裙房结构验收

 7号楼(原12#)

 抹灰施工完成

 8号楼(原11#)

二次结构砌筑

 11号楼(原10#)

主体结构验收完成

 12号楼(原9#)

 抹灰施工

 14号楼(原8#)

 抹灰施工完成

 15号楼(原7#)

抹灰施工完成

 16号楼(原6#)

抹灰施工完成

学校

花都校区扩建施工中

道路

青年路通车

中山路桥

环堤公园景观带

洙水河环堤公园
